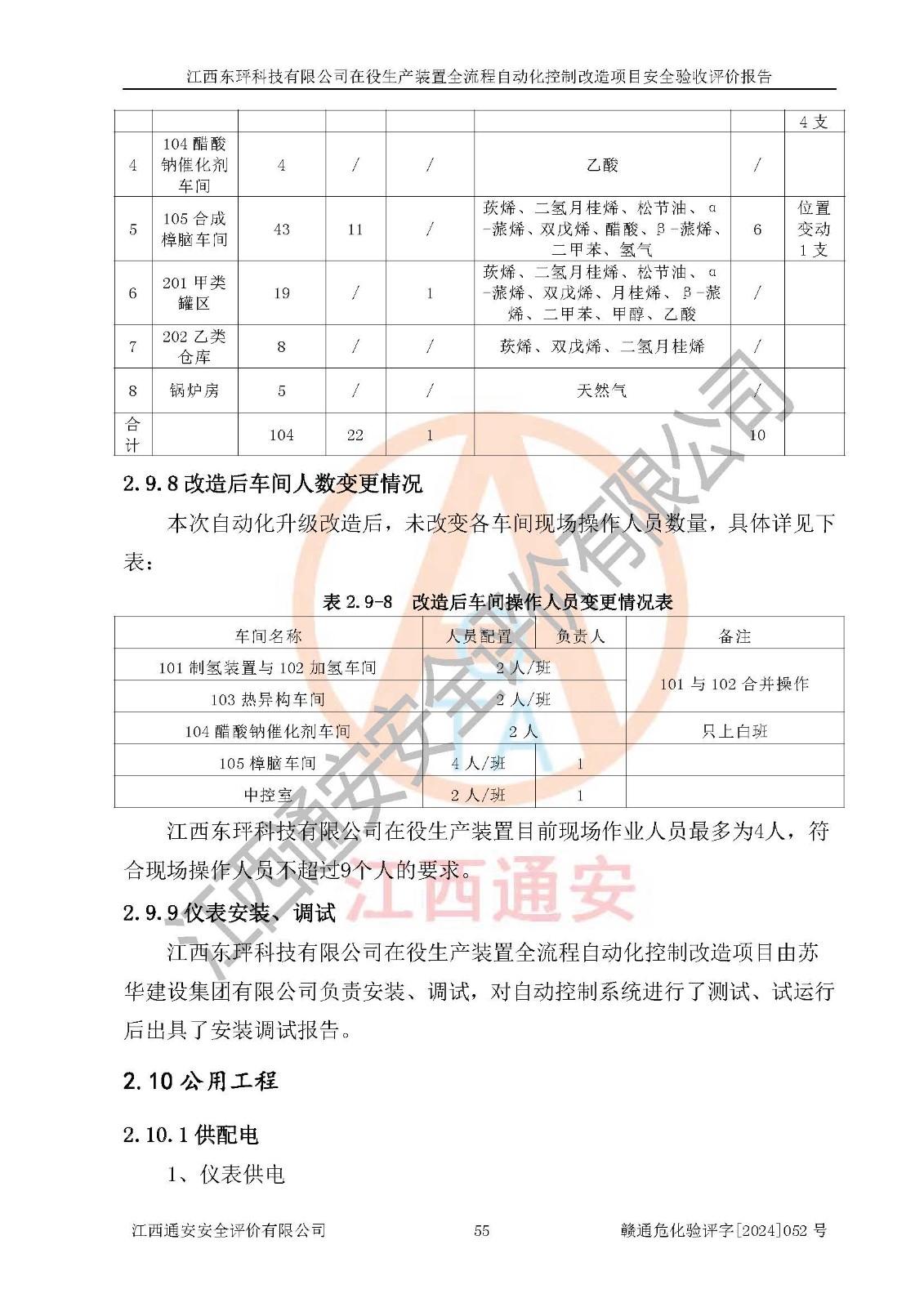

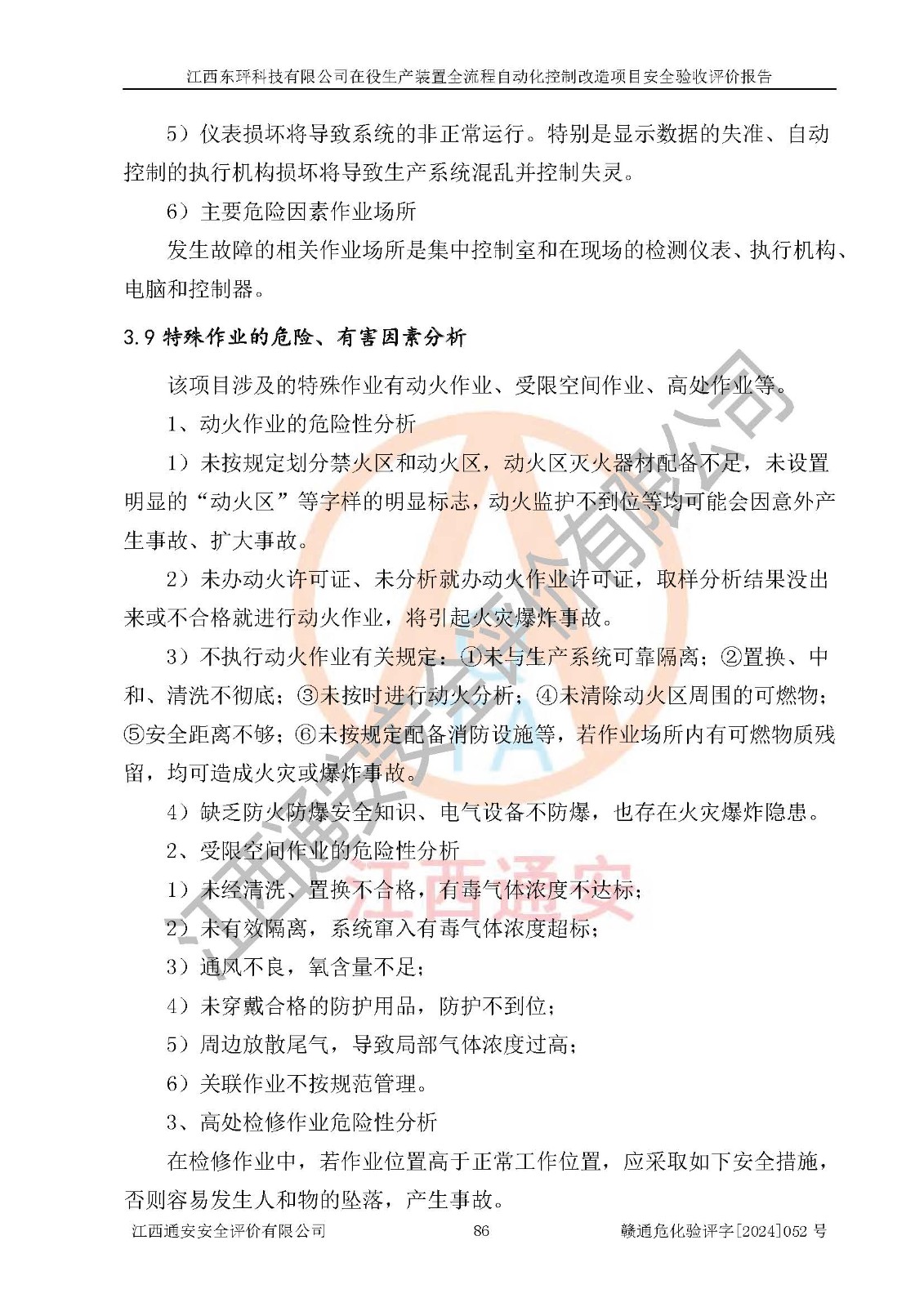

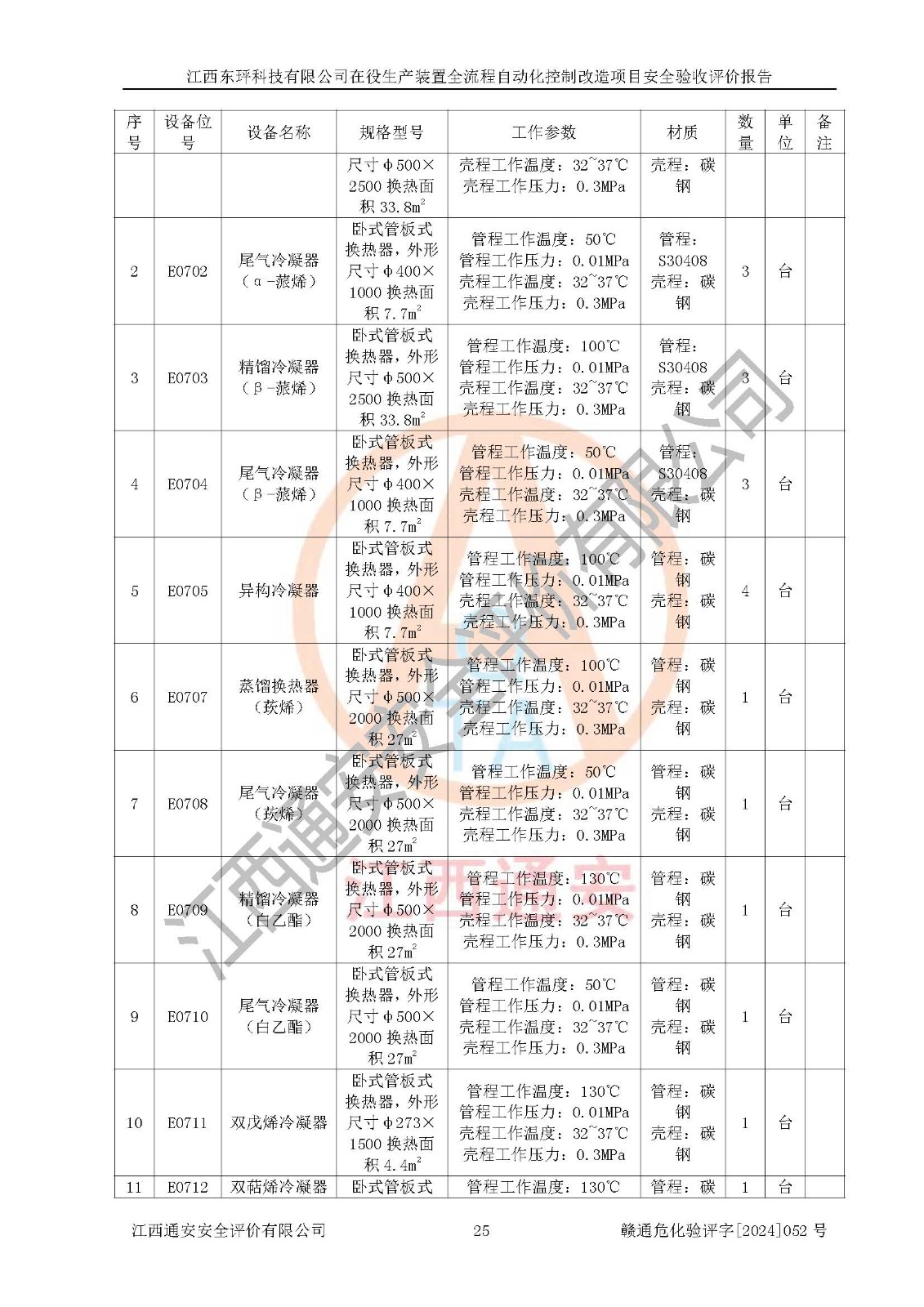

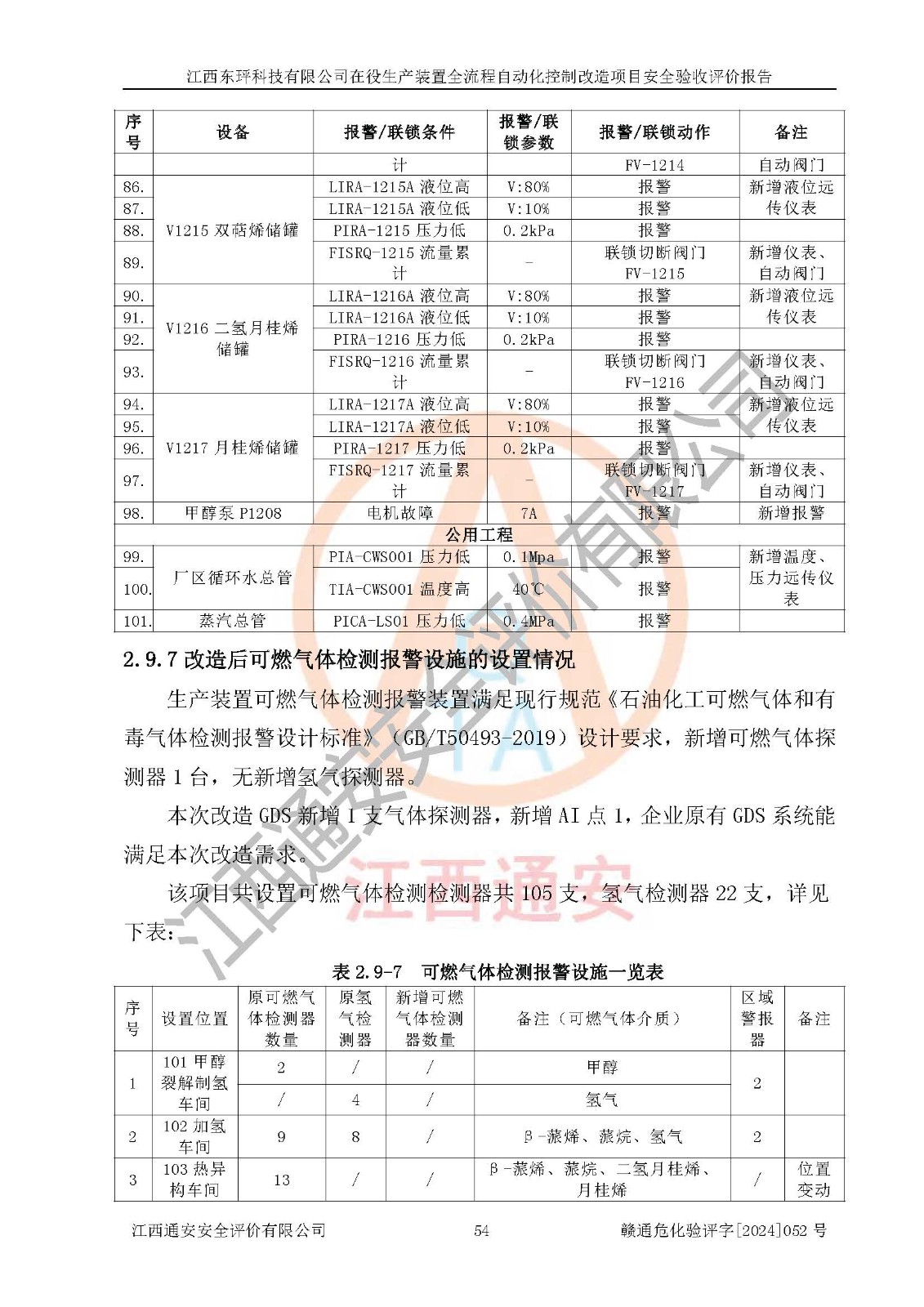

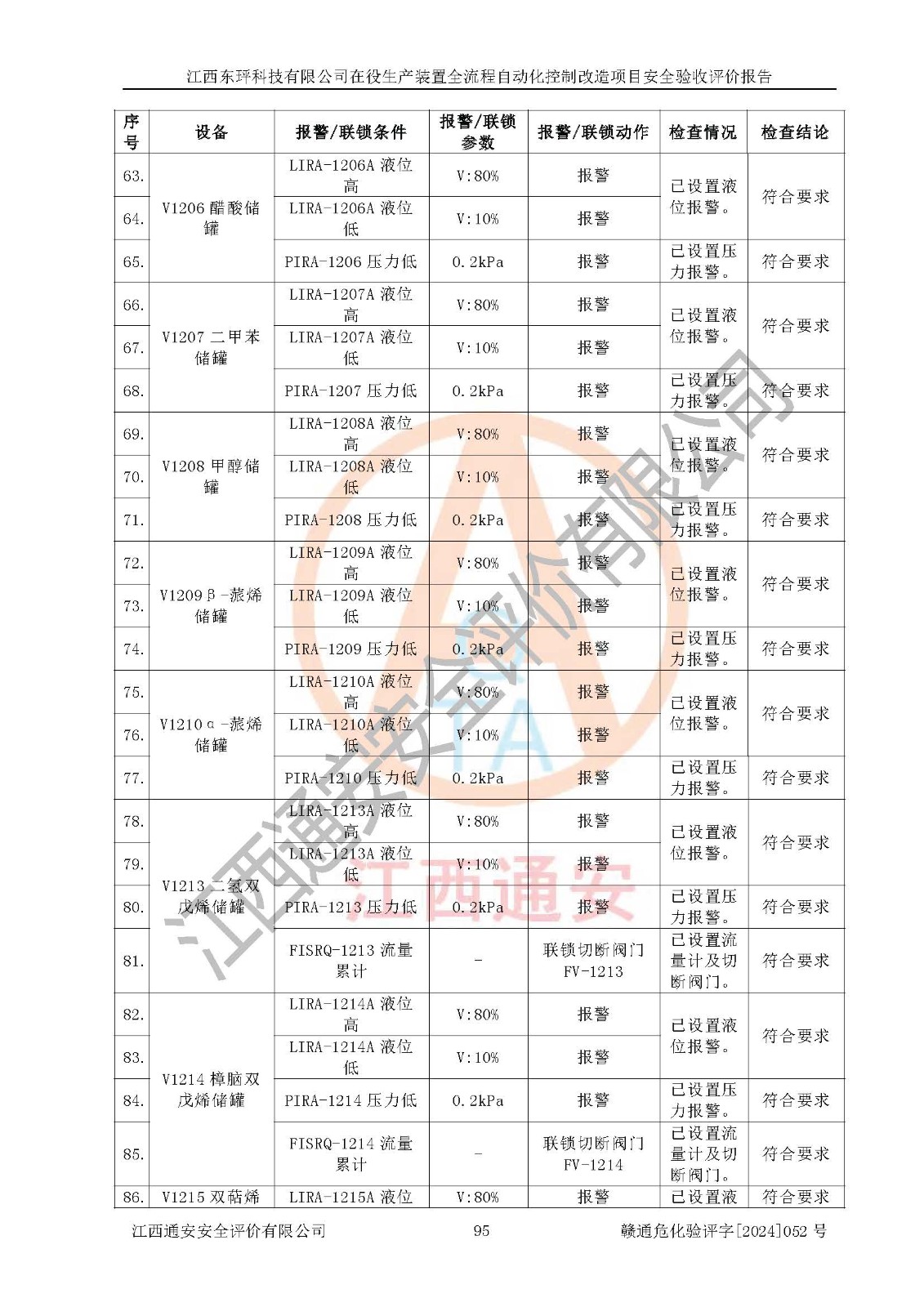

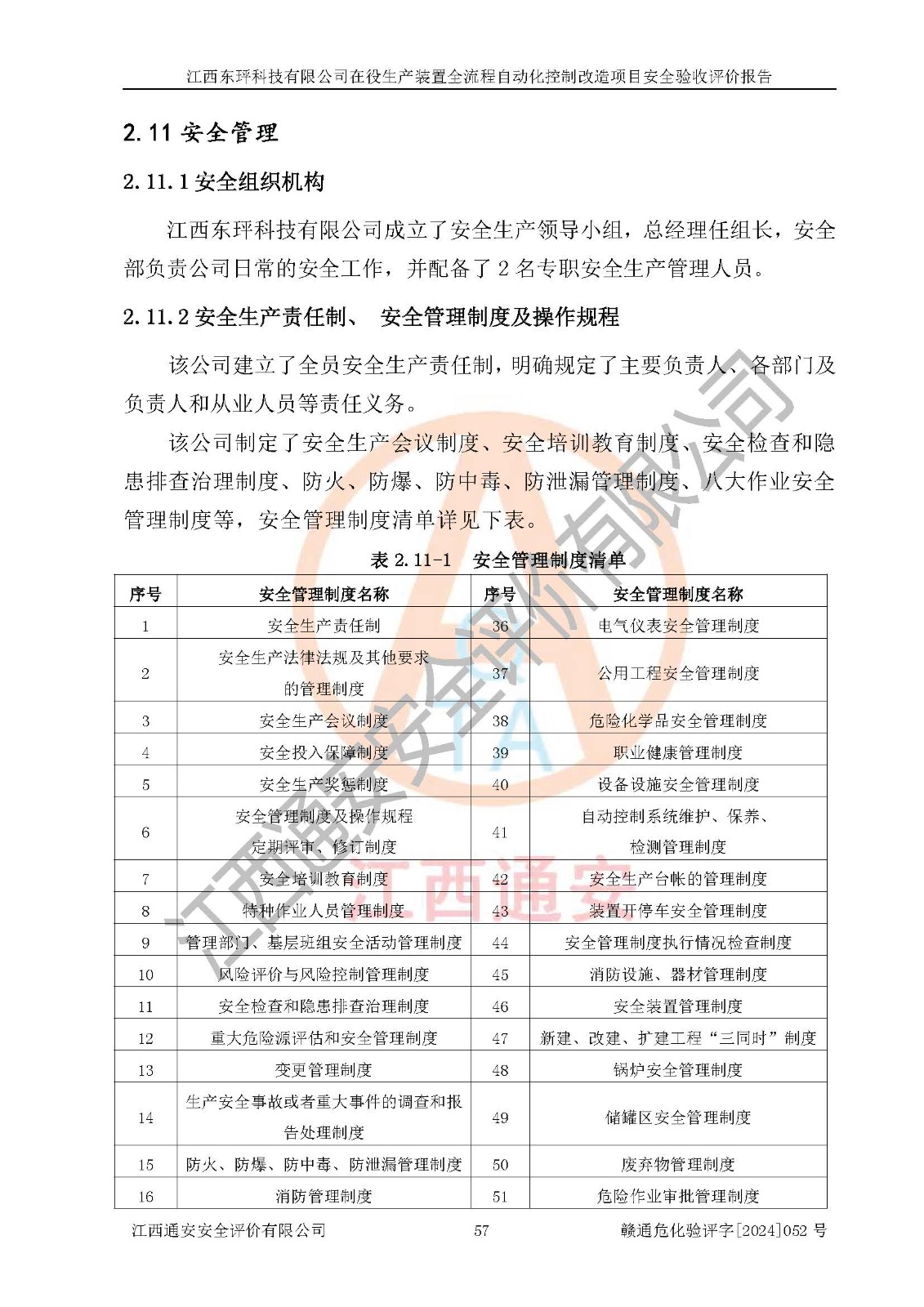

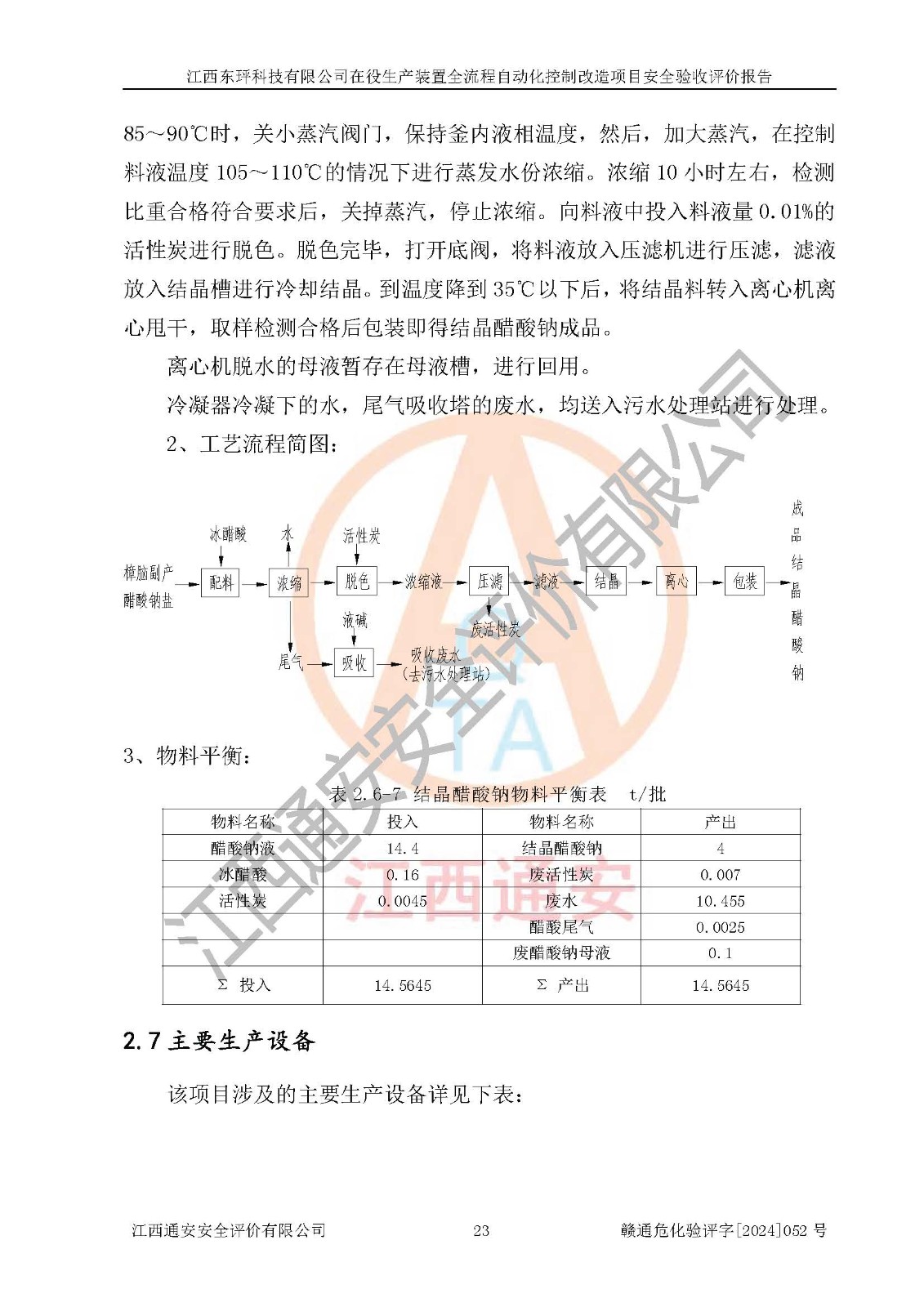

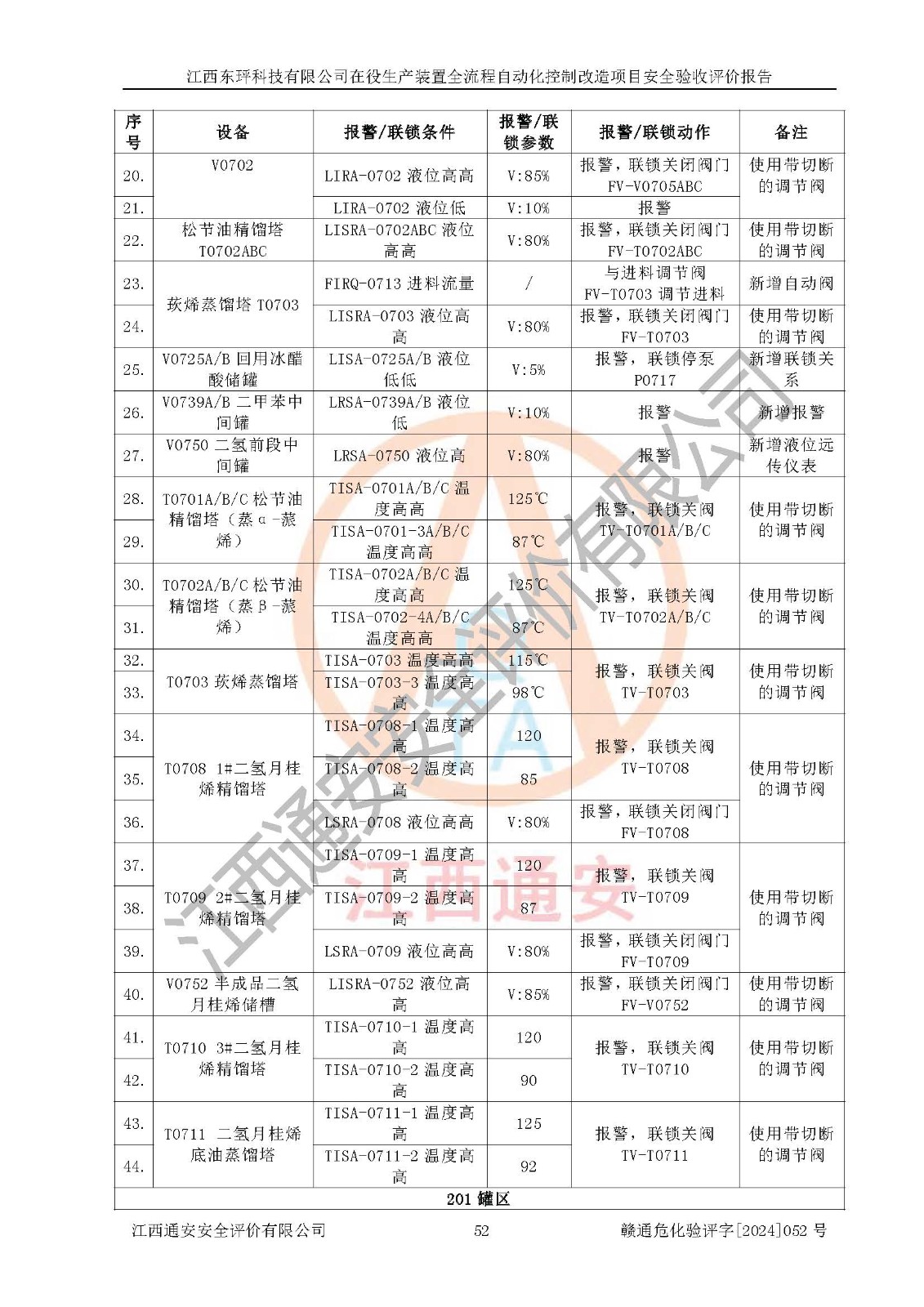

評價報告名稱 | 江西東玶科技有限公司在役生產裝置全流程自動化控制改造項目安全驗收評價報告 | ||||||

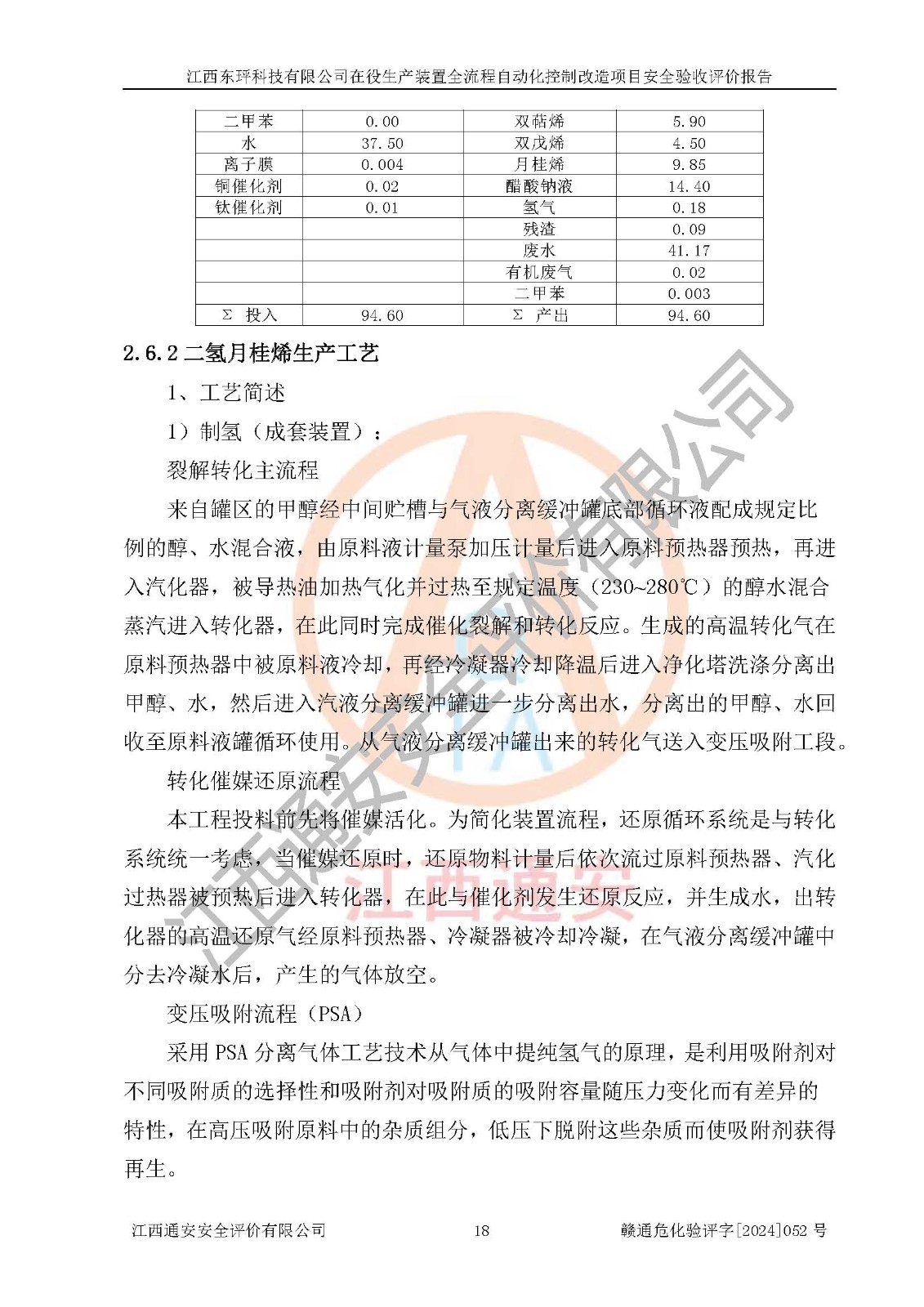

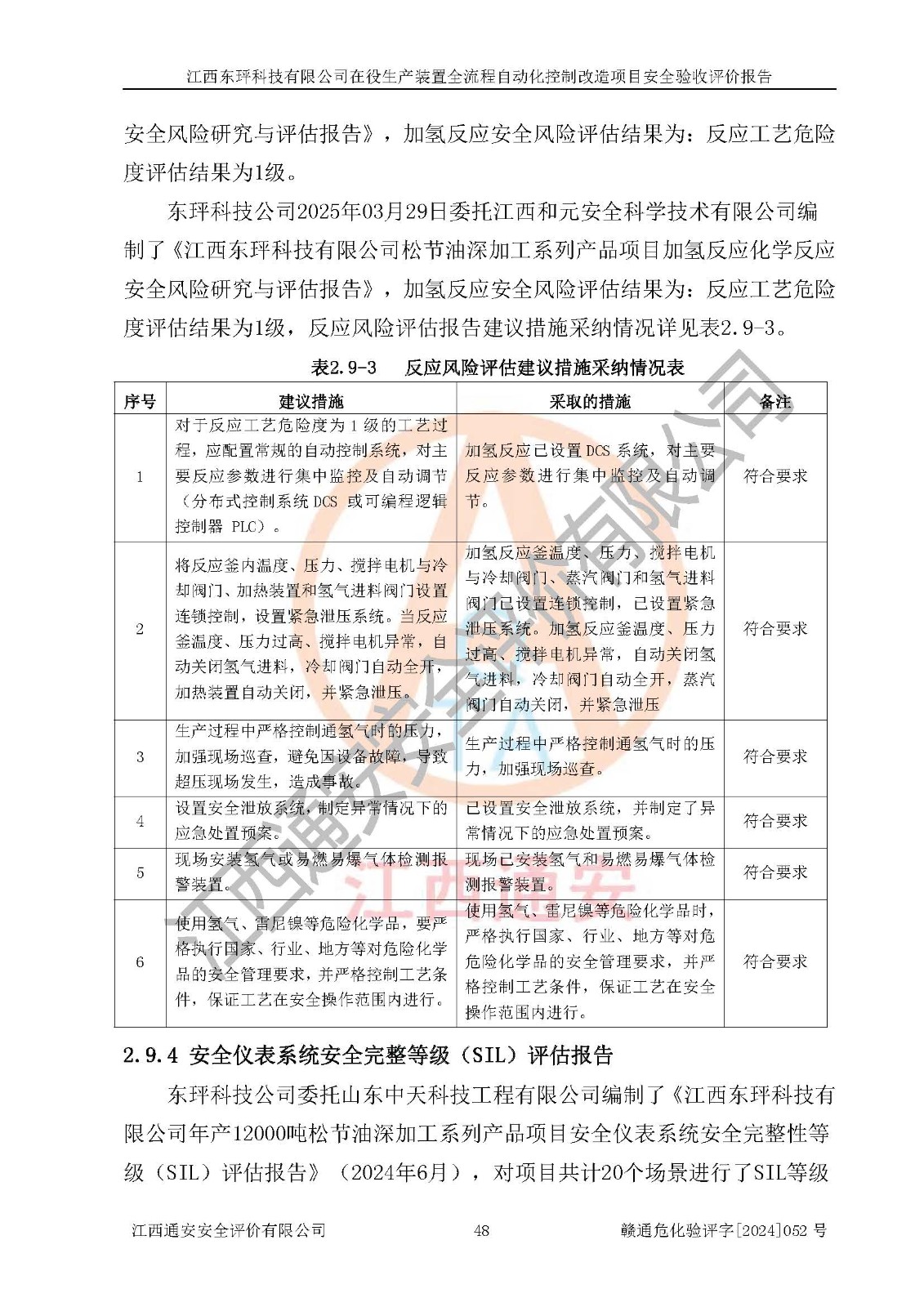

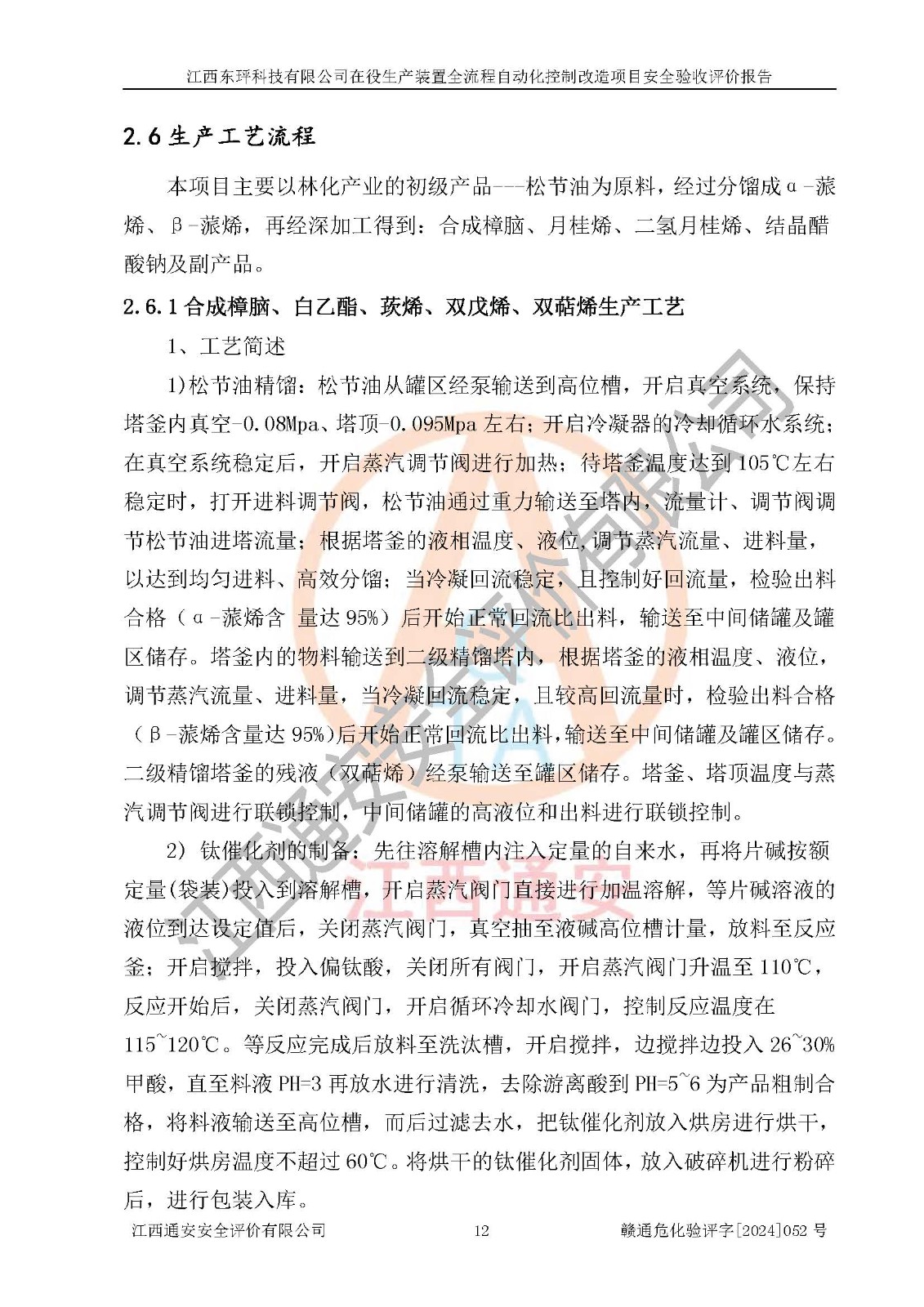

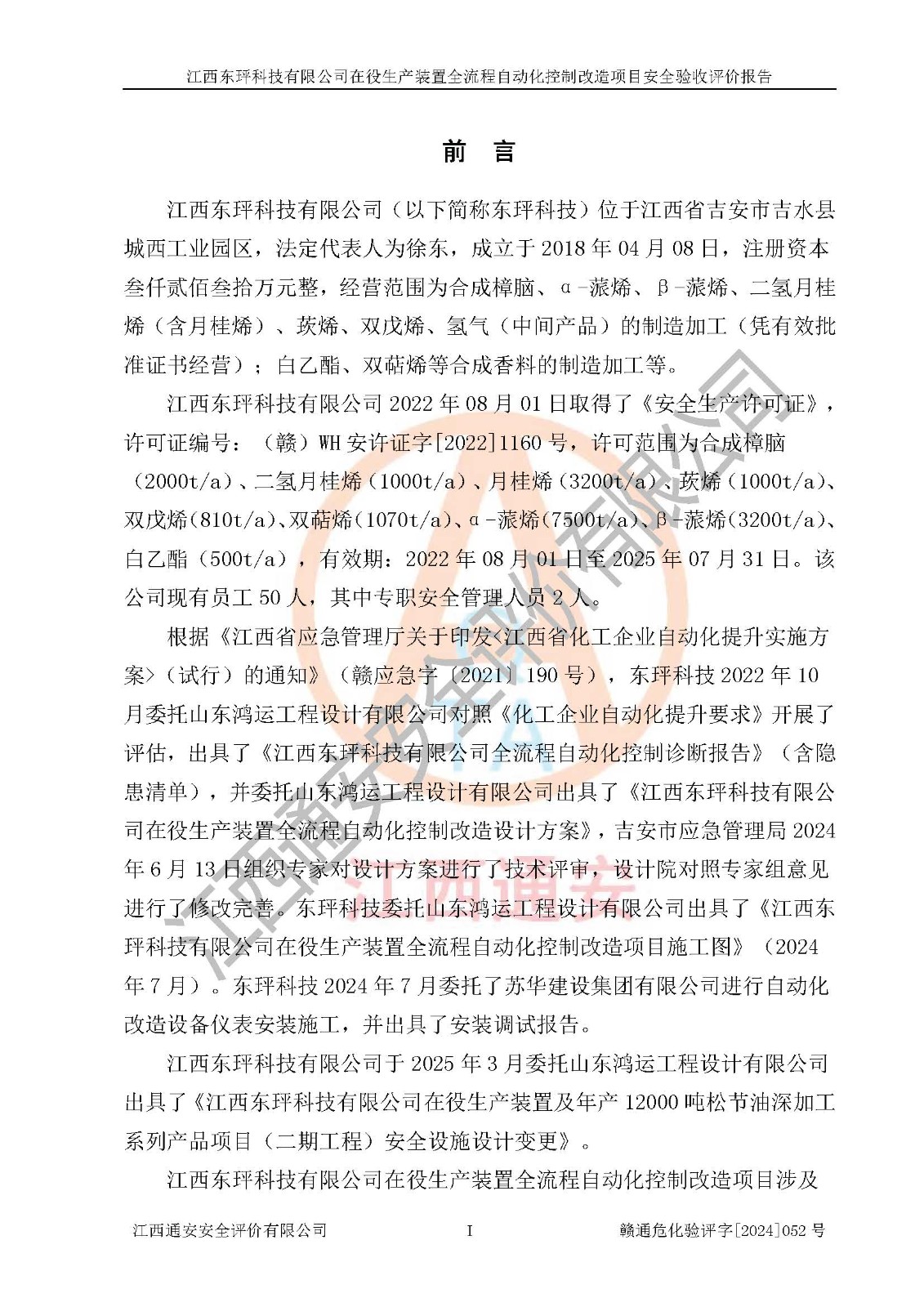

項目簡介 | 江西東玶科技有限公司(以下簡稱東玶科技)位于江西省吉安市吉水縣城西工業園區,法定**人為徐東,成立于2018年04月08日,注冊資本叁仟貳佰叁拾萬元整,經營范圍為合成樟腦、α-蒎烯、β-蒎烯、二氫月桂烯(含月桂烯)、莰烯、雙戊烯、氫氣(中間產品)的制造加工(憑**批準證書經營);白乙酯、雙萜烯等合成香料的制造加工等。 江西東玶科技有限公司2022年08月01日取得了《安全生產許可證》,許可證編號:(贛)WH安許證字[2022]1160號,許可范圍為合成樟腦(2000t/a)、二氫月桂烯(1000t/a)、月桂烯(3200t/a)、莰烯(1000t/a)、雙戊烯(810t/a)、雙萜烯(1070t/a)、α-蒎烯(7500t/a)、β-蒎烯(3200t/a)、白乙酯(500t/a),**期:2022年08月01日至2025年07月31日。該公司現有員工50人,其中專職安全管理人員2人。 根據《江西省應急管理廳關于印發<江西省化工企業自動化提升實施方案>(試行)的通知》(贛應急字〔2021〕190號),東玶科技2022年10月委托山東鴻運工程設計有限公司對照《化工企業自動化提升要求》開展了評估,出具了《江西東玶科技有限公司全流程自動化控制診斷報告》(含隱患清單),并委托山東鴻運工程設計有限公司出具了《江西東玶科技有限公司在役生產裝置全流程自動化控制改造設計方案》,吉安市應急管理局2024年6月13日組織專家對設計方案進行了技術評審,設計院對照專家組意見進行了修改完善。東玶科技委托山東鴻運工程設計有限公司出具了《江西東玶科技有限公司在役生產裝置全流程自動化控制改造項目施工圖》(2024年7月)。東玶科技2024年7月委托了蘇華建設集團有限公司進行自動化改造設備儀表安裝施工,并出具了安裝調試報告。 江西東玶科技有限公司于2025年3月委托山東鴻運工程設計有限公司出具了《江西東玶科技有限公司在役生產裝置及年產12000噸松節油深加工系列產品項目(二期工程)安全設施設計變更》。 江西東玶科技有限公司在役生產裝置全流程自動化控制改造項目涉及的松節油、乙酸、液堿、甲醇、二甲苯、甲酸、氫氣、雷尼鎳、天然氣,中間產品α-蒎烯、β-蒎烯和產品中雙戊烯、莰烯屬于危險化學品。經辨識,甲醇、氫氣和天然氣(燃料)屬于重點監管的危險化學品,甲醇屬于特別管控危險化學品,不涉及監控化學品、易制毒化學品、易制爆危險化學品、劇毒化學品和高毒物品,生產、儲存單元不構成危險化學品重大危險源,不涉及重點監管的危險化工工藝。 | ||||||

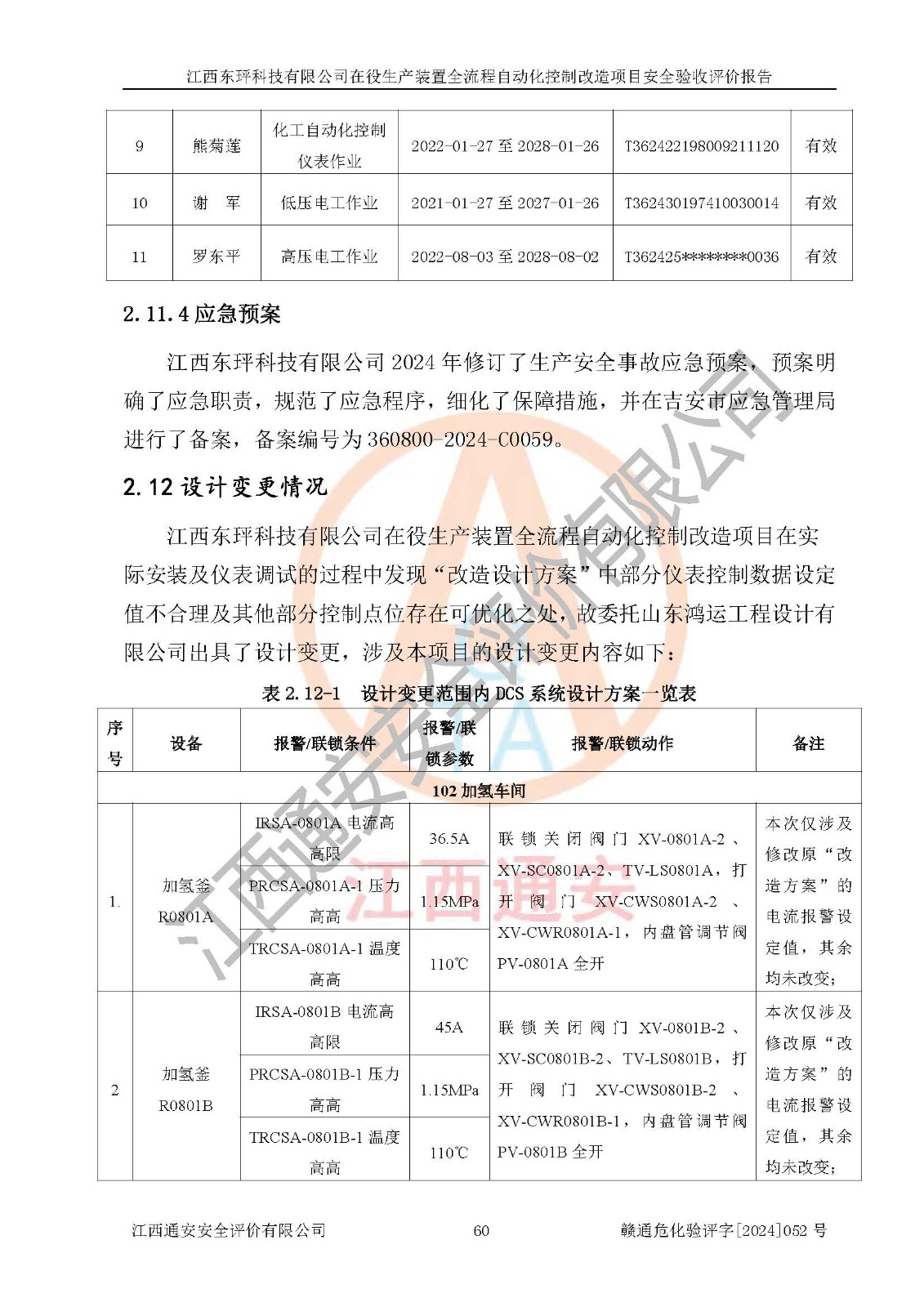

參與評價項目相關人員 | 姓 名 | 職業資格證書號 | 從業編號 | 專業能力 | |||
項目負責人 | 宋 明 | S011035000110202001258 | 026291 | 化工工藝 | |||
項目組成員 | 周金鵬 | 1100000000200826 | 019540 | 化工工藝 | |||
宋 明 | S011035000110202001258 | 026291 | 化工工藝 | ||||
戴立平 | 1700000000100101 | 018974 | 電 氣 | ||||
陳嘉鳴 | S011035000110193001189 | 037242 | 安全工程 | ||||
劉 赟 | 1500000000301415 | 026290 | 自動化 | ||||
報告編制人 | 宋 明 | S011035000110202001258 | 026291 | 化工工藝 | |||
報告審核人 | 鄔長福 | 1200000000100179 | 007151 | 安全工程 | |||
過程控制負責人 | 劉 赟 | 1500000000301415 | 026290 | 自動化 | |||
技術負責人 | 黃伯良 | 1800000000100060 | 013789 | 化工工藝 | |||

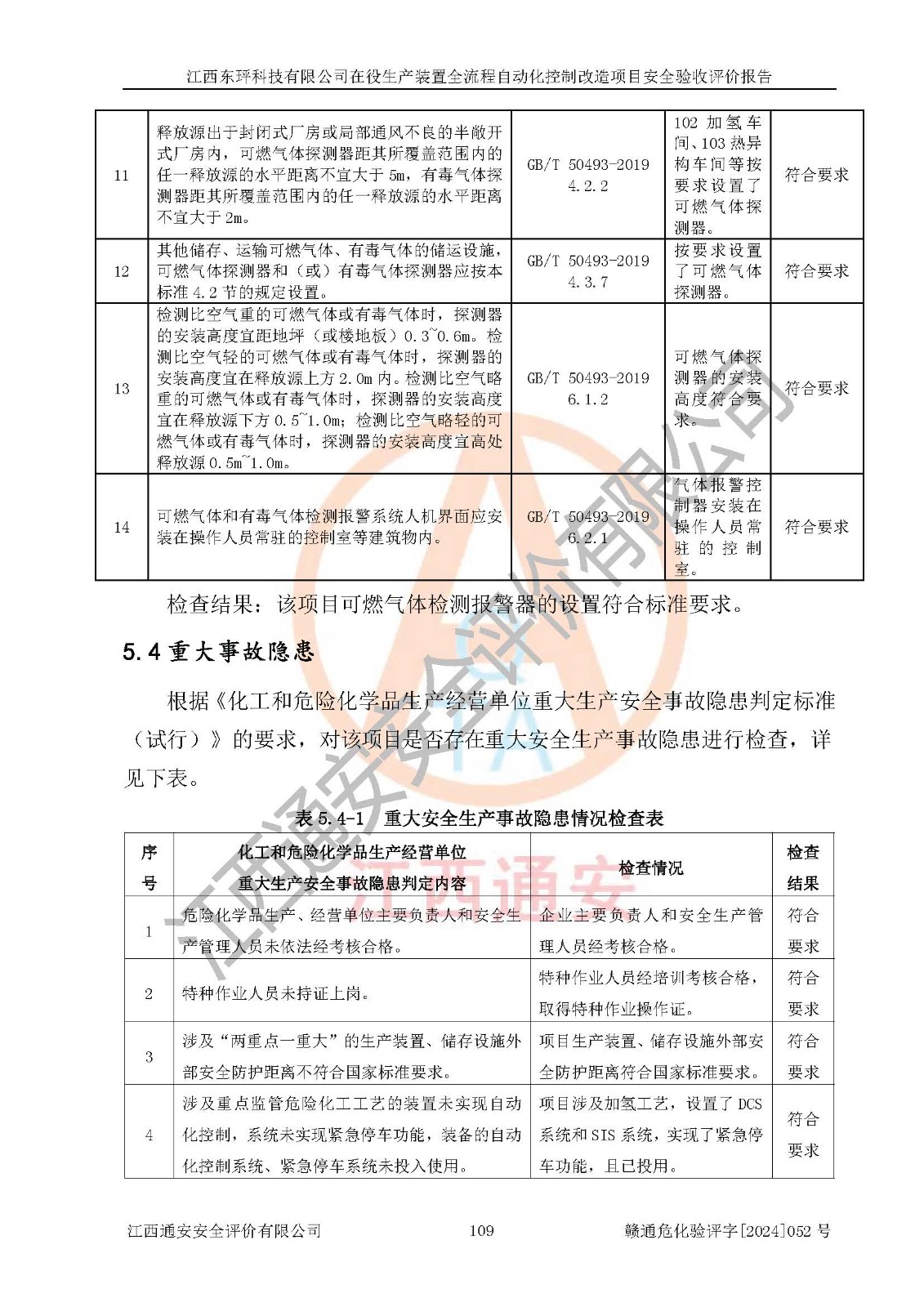

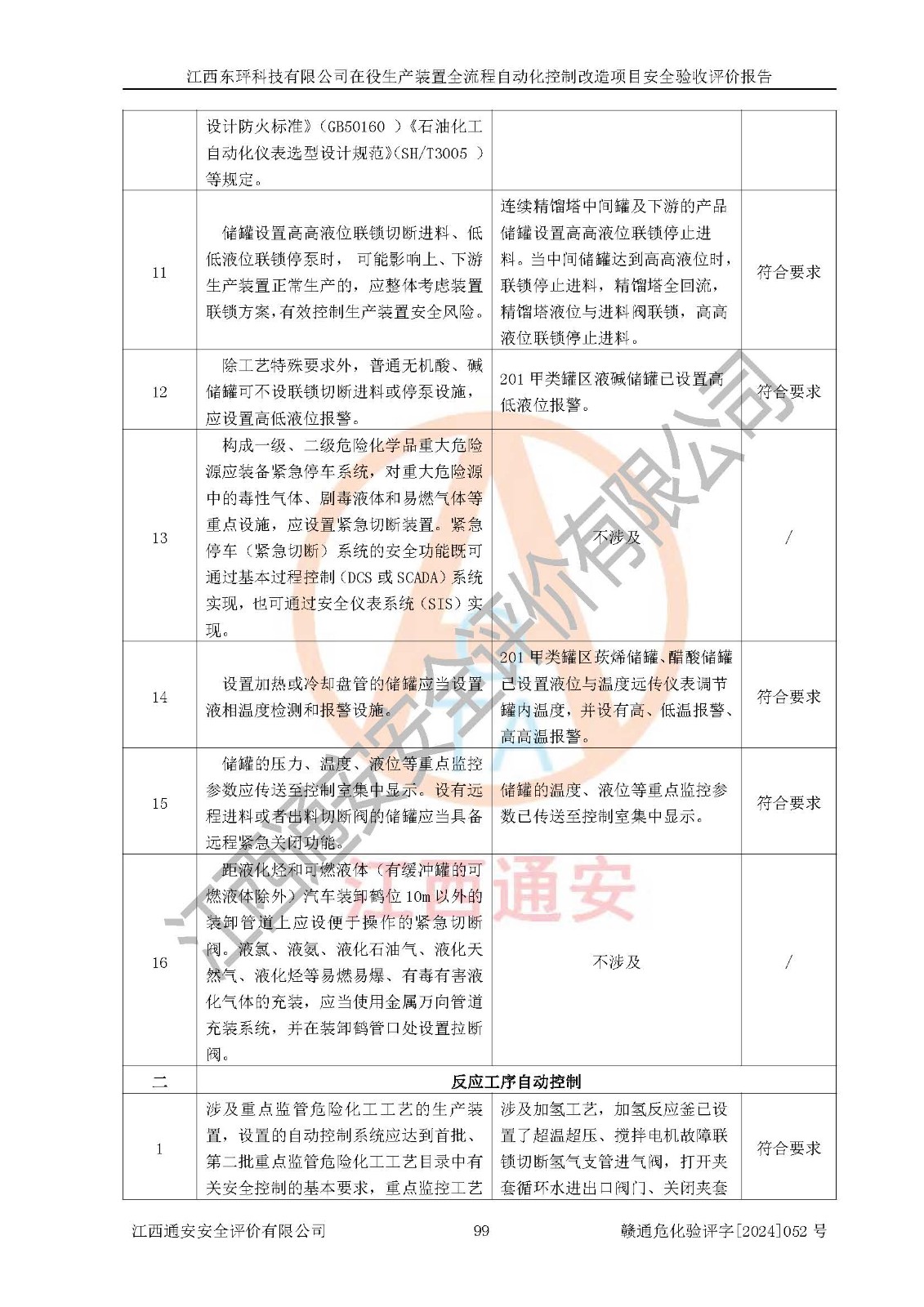

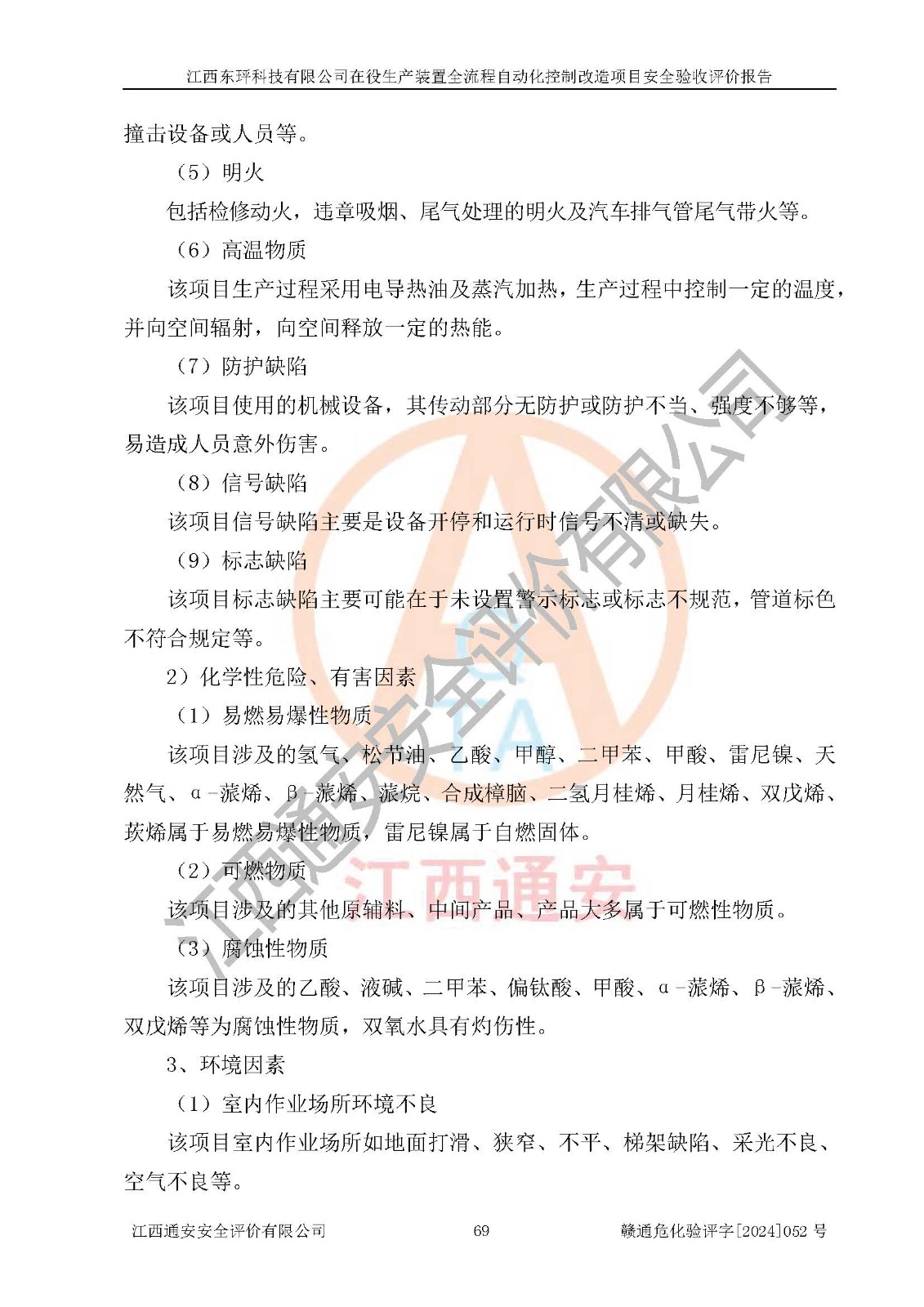

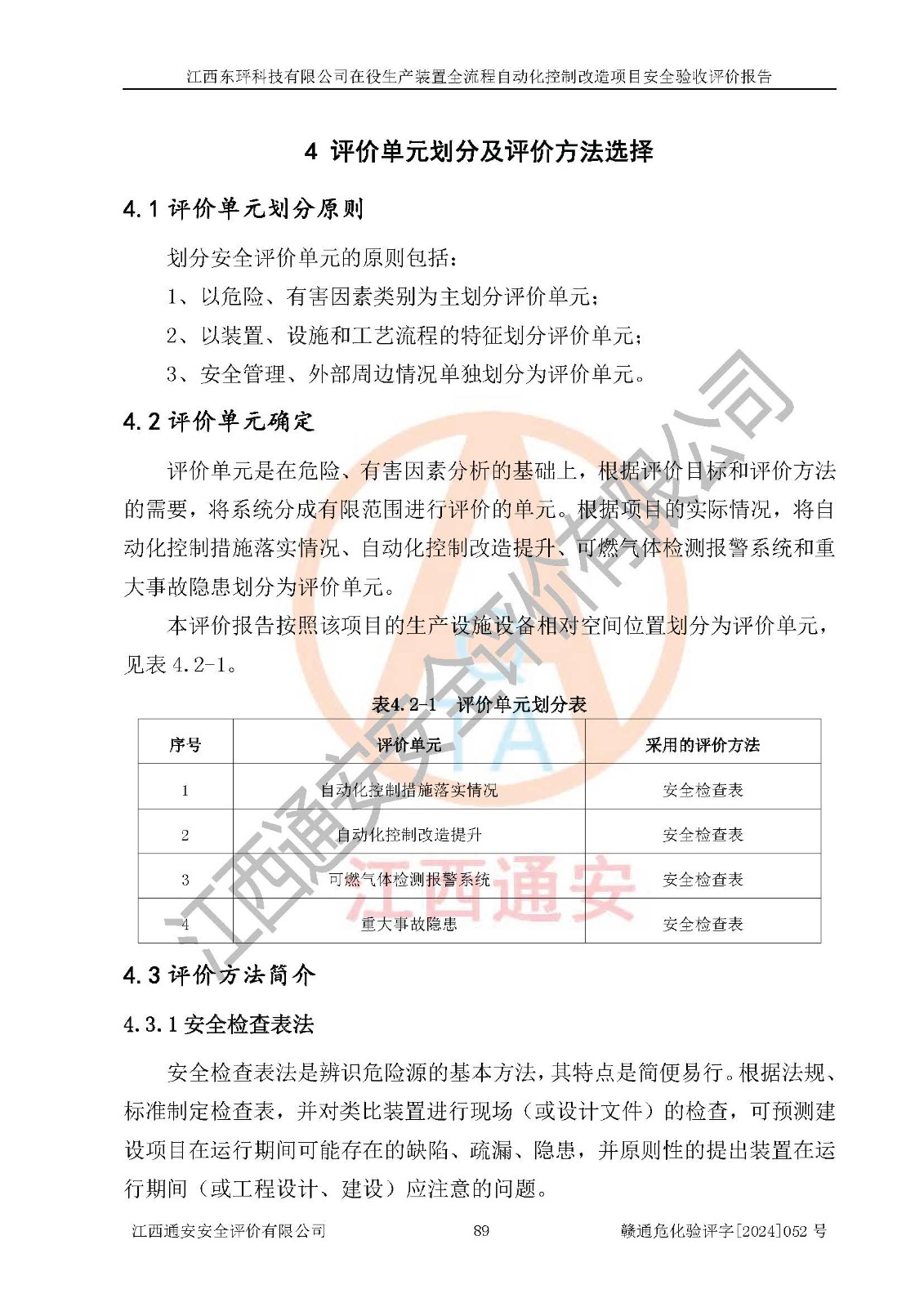

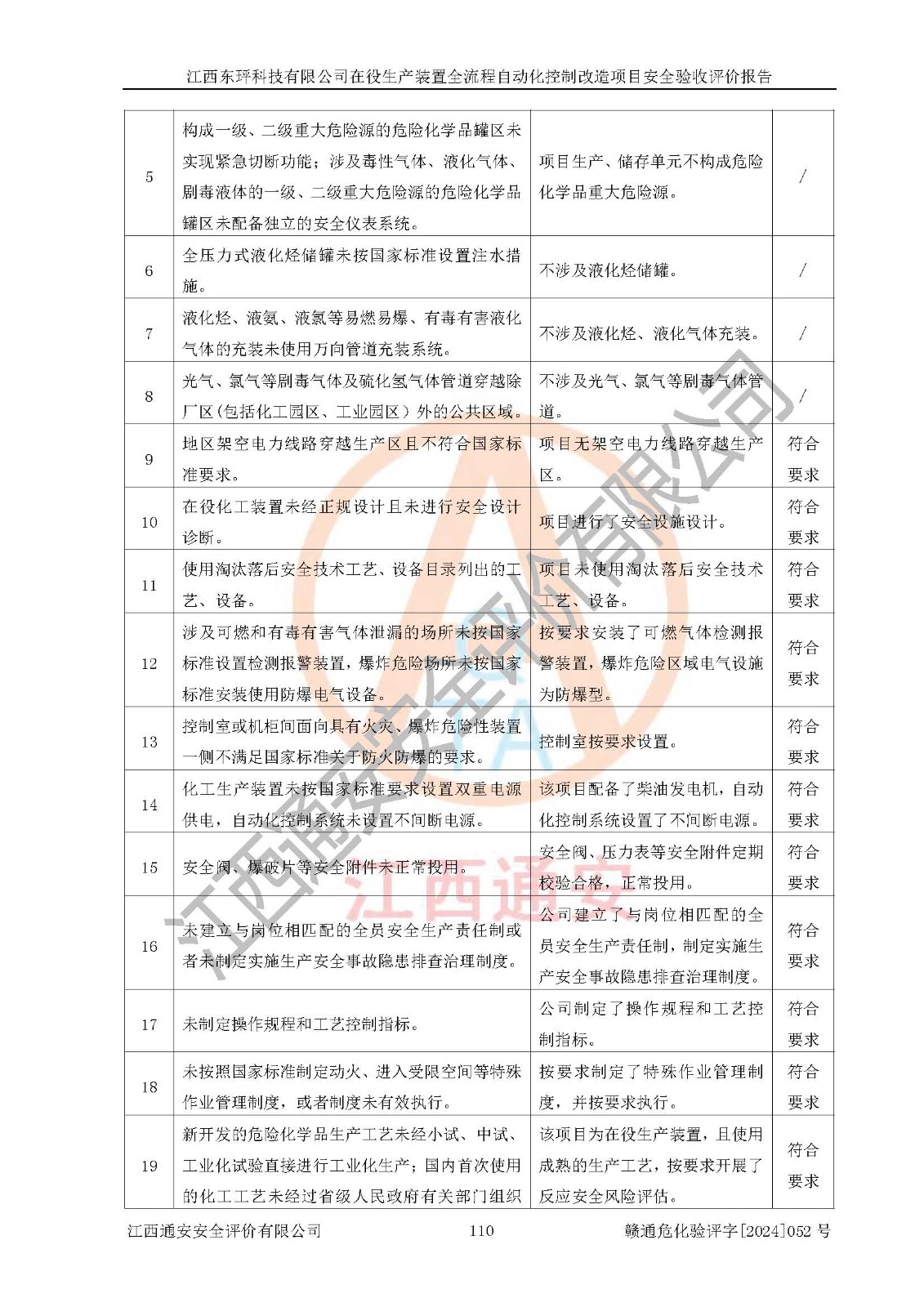

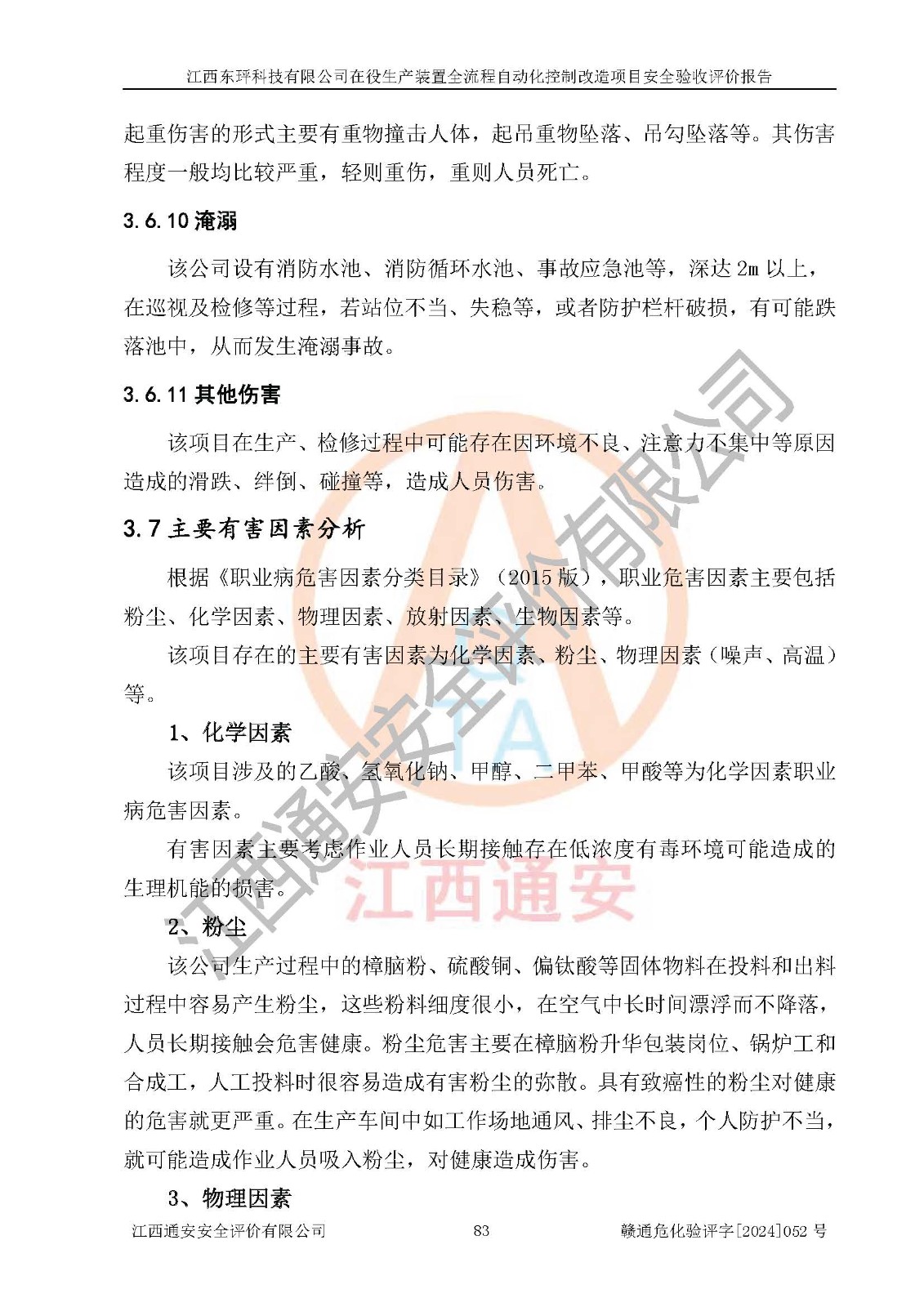

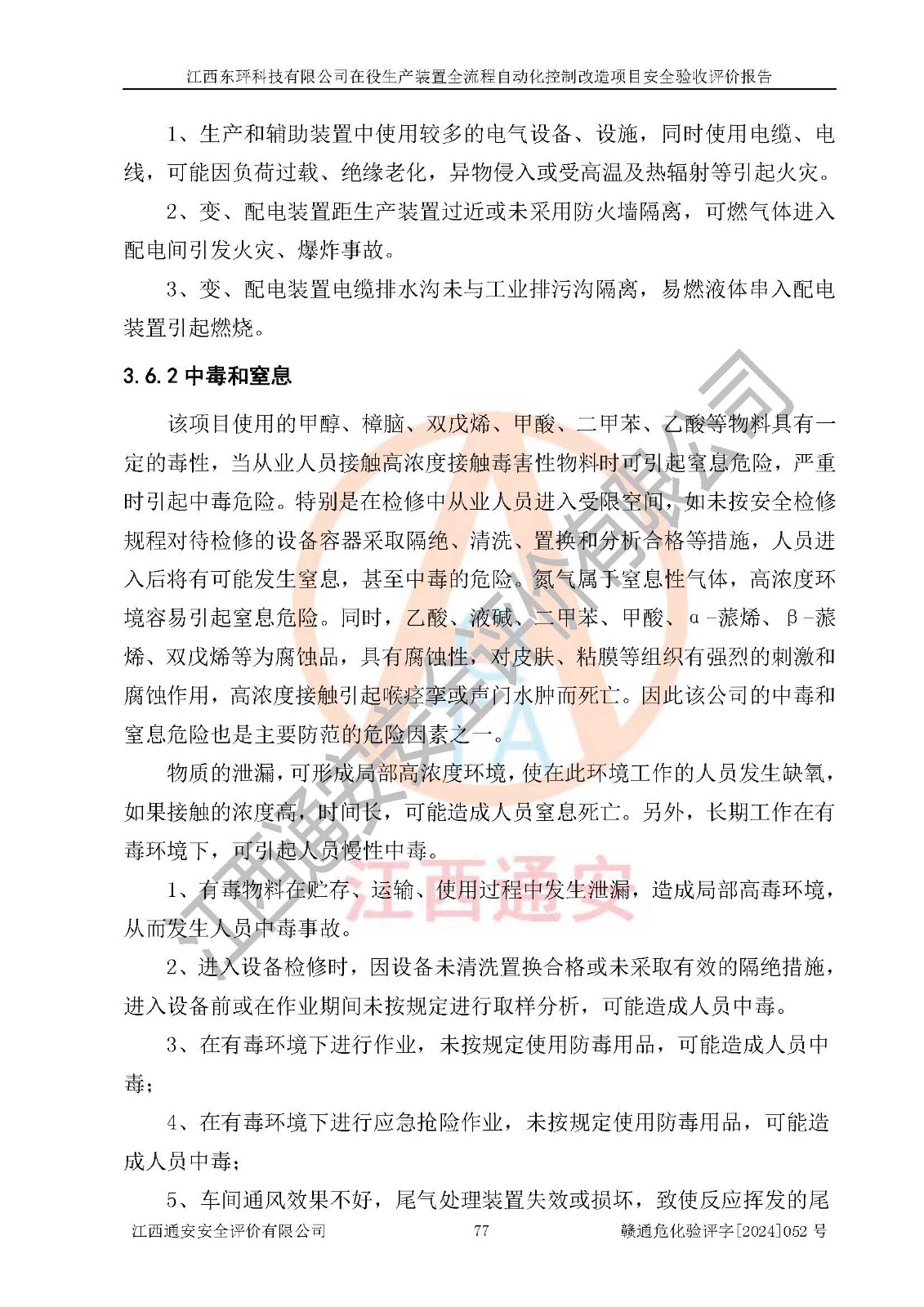

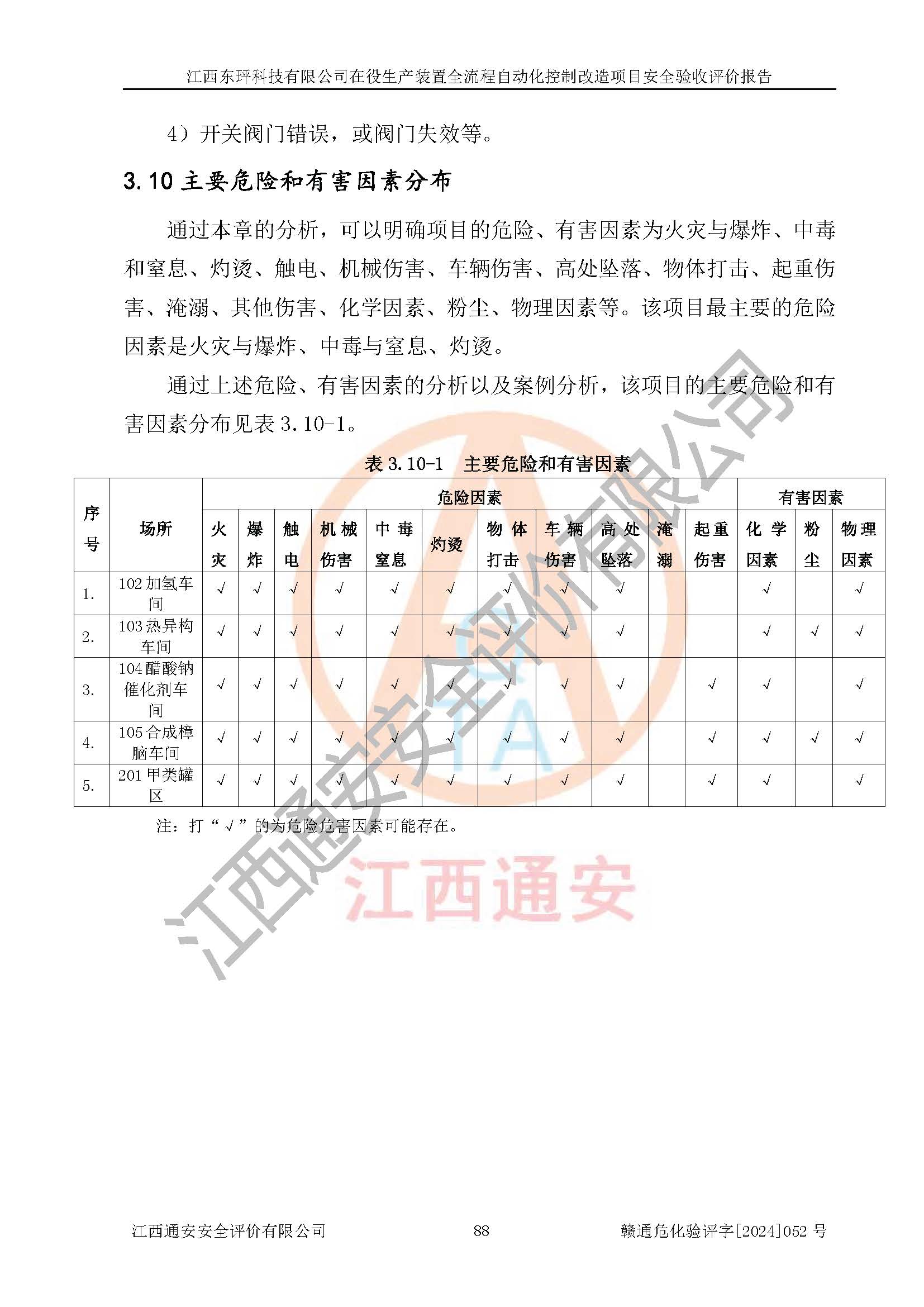

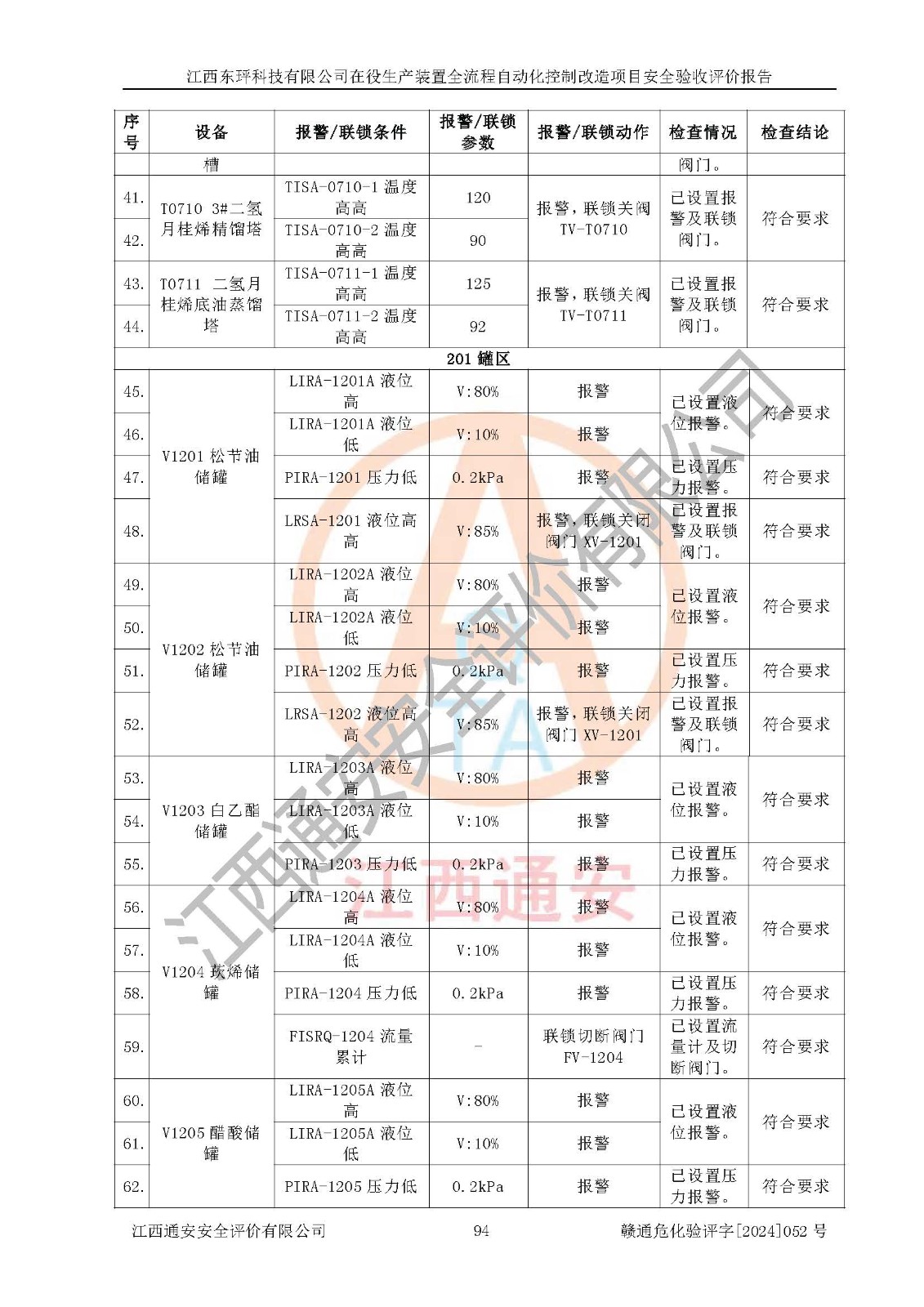

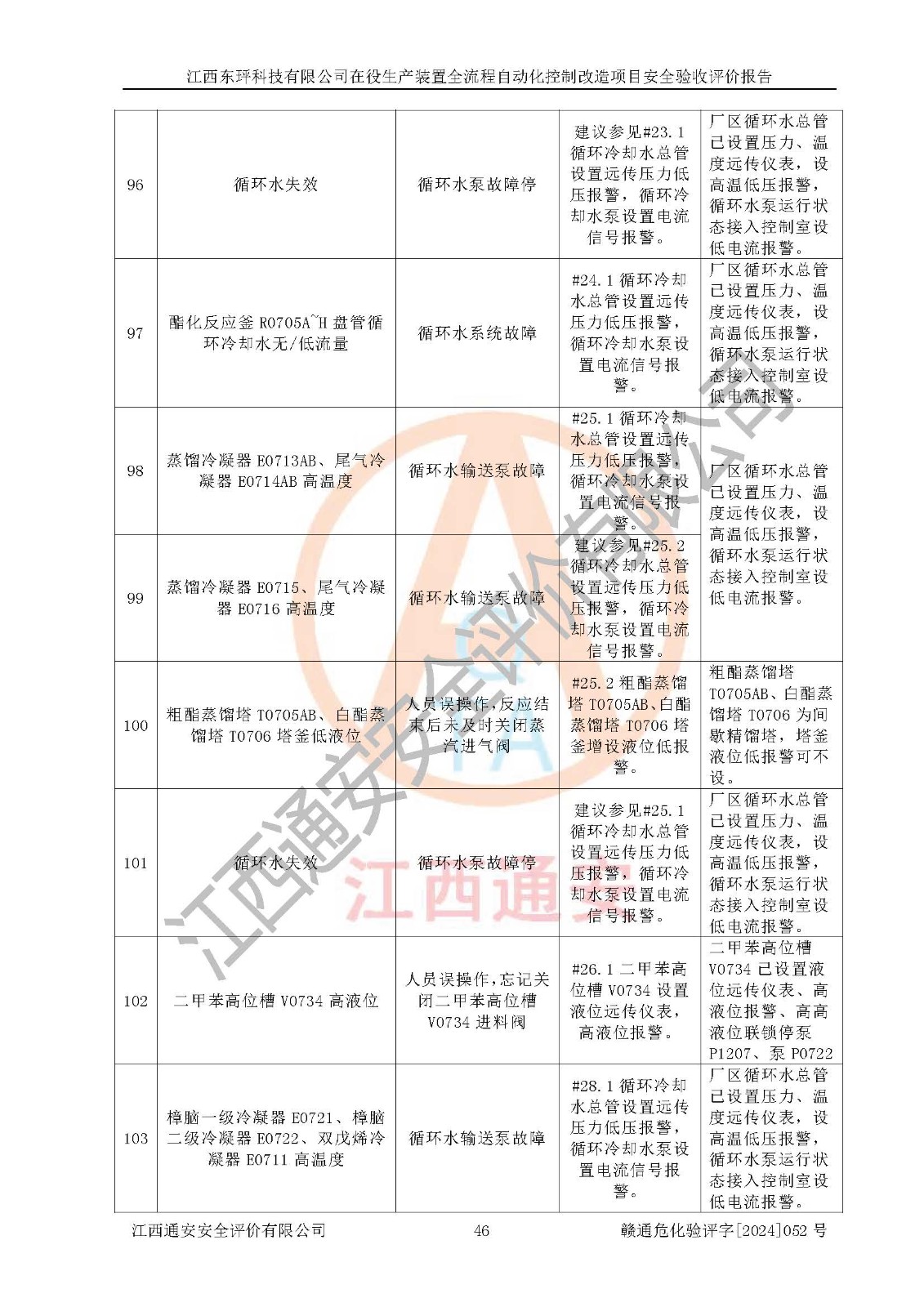

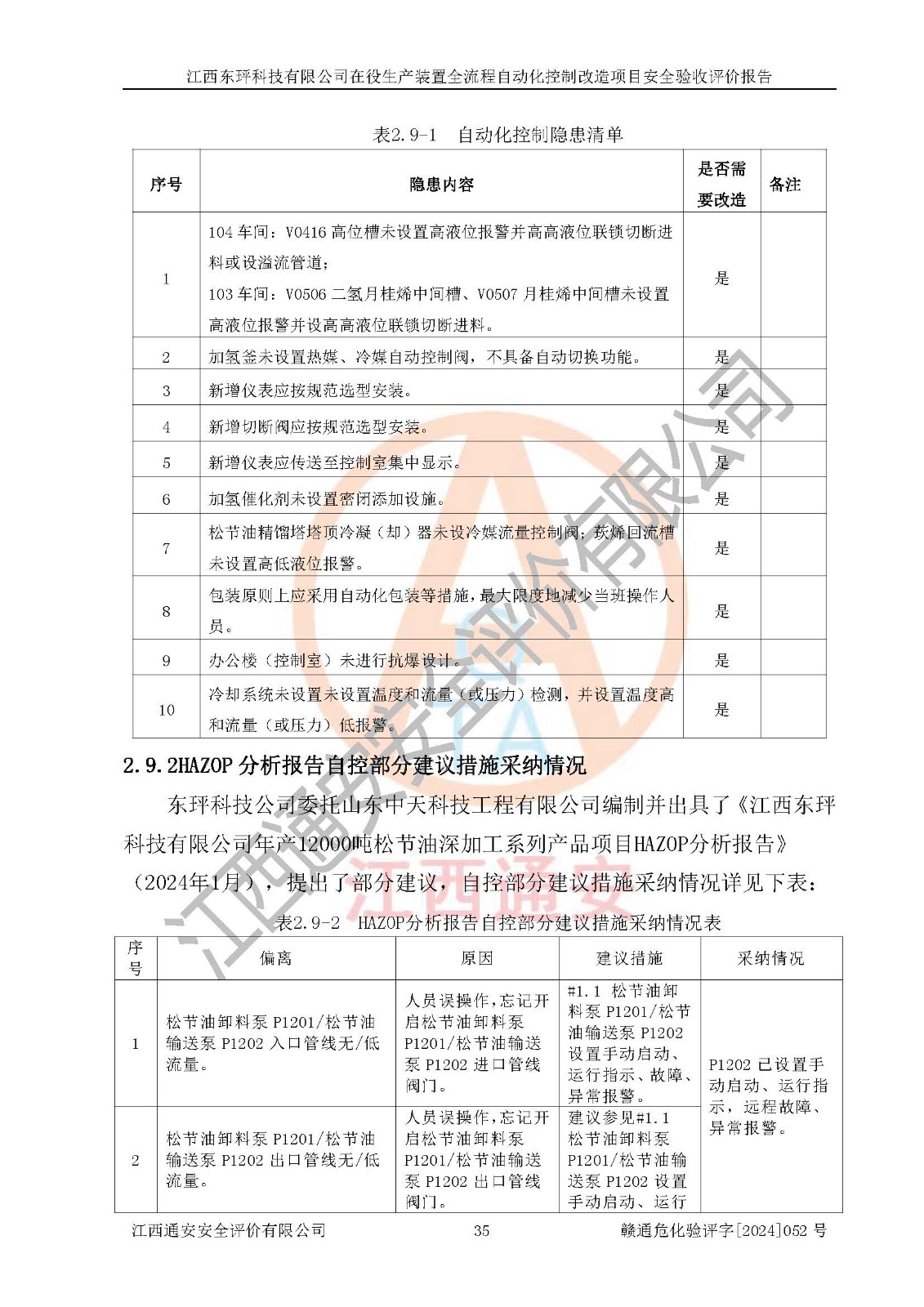

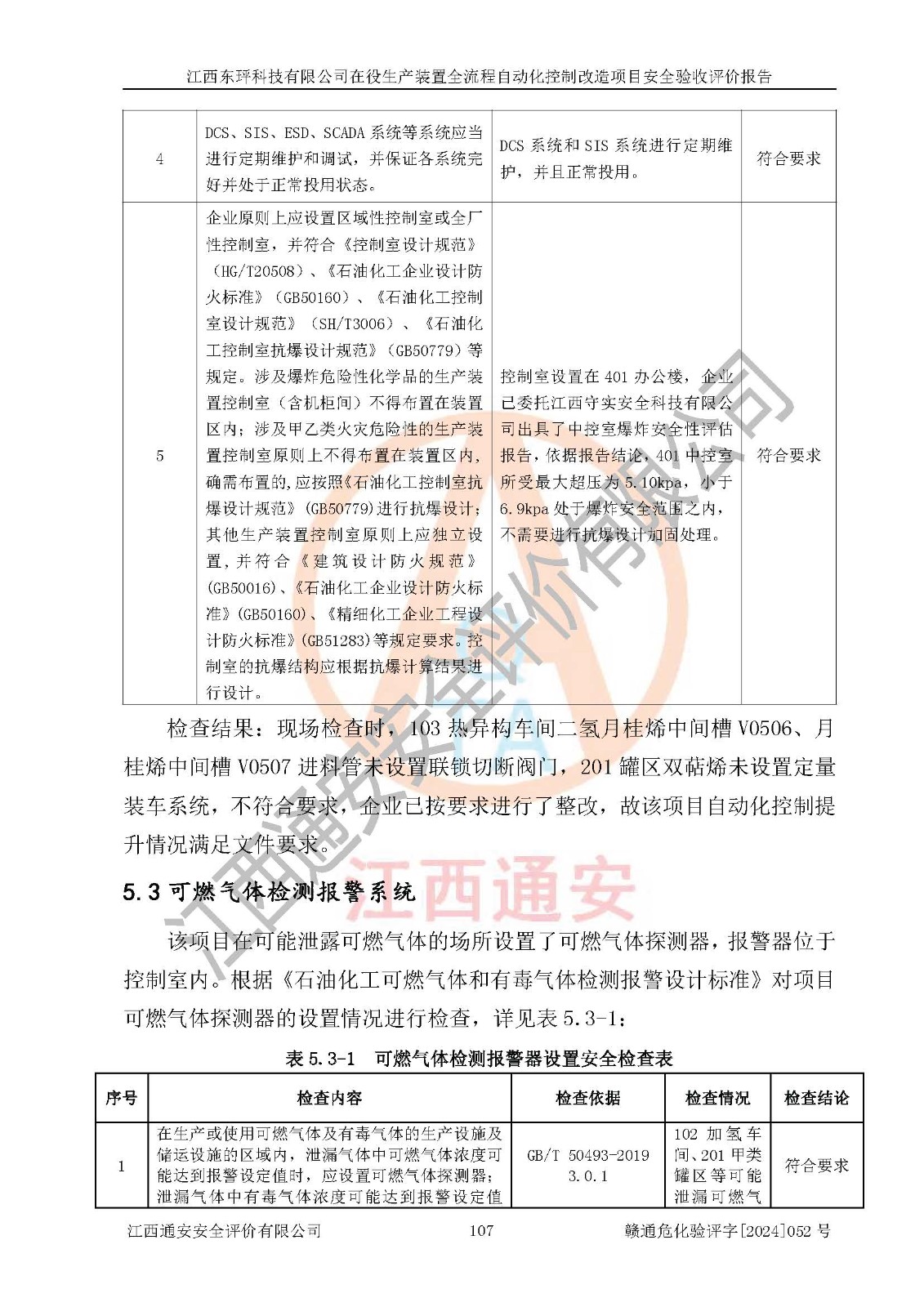

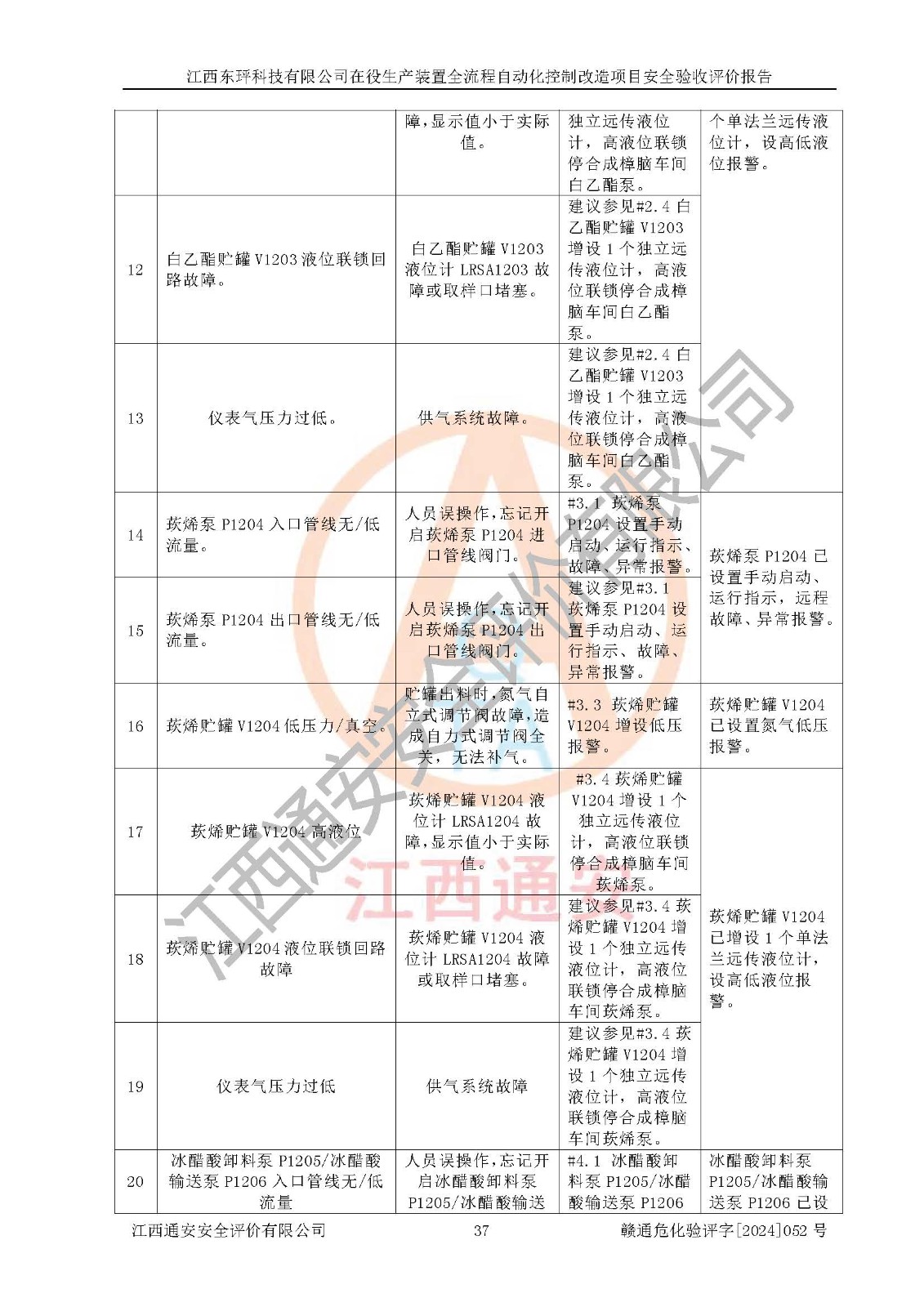

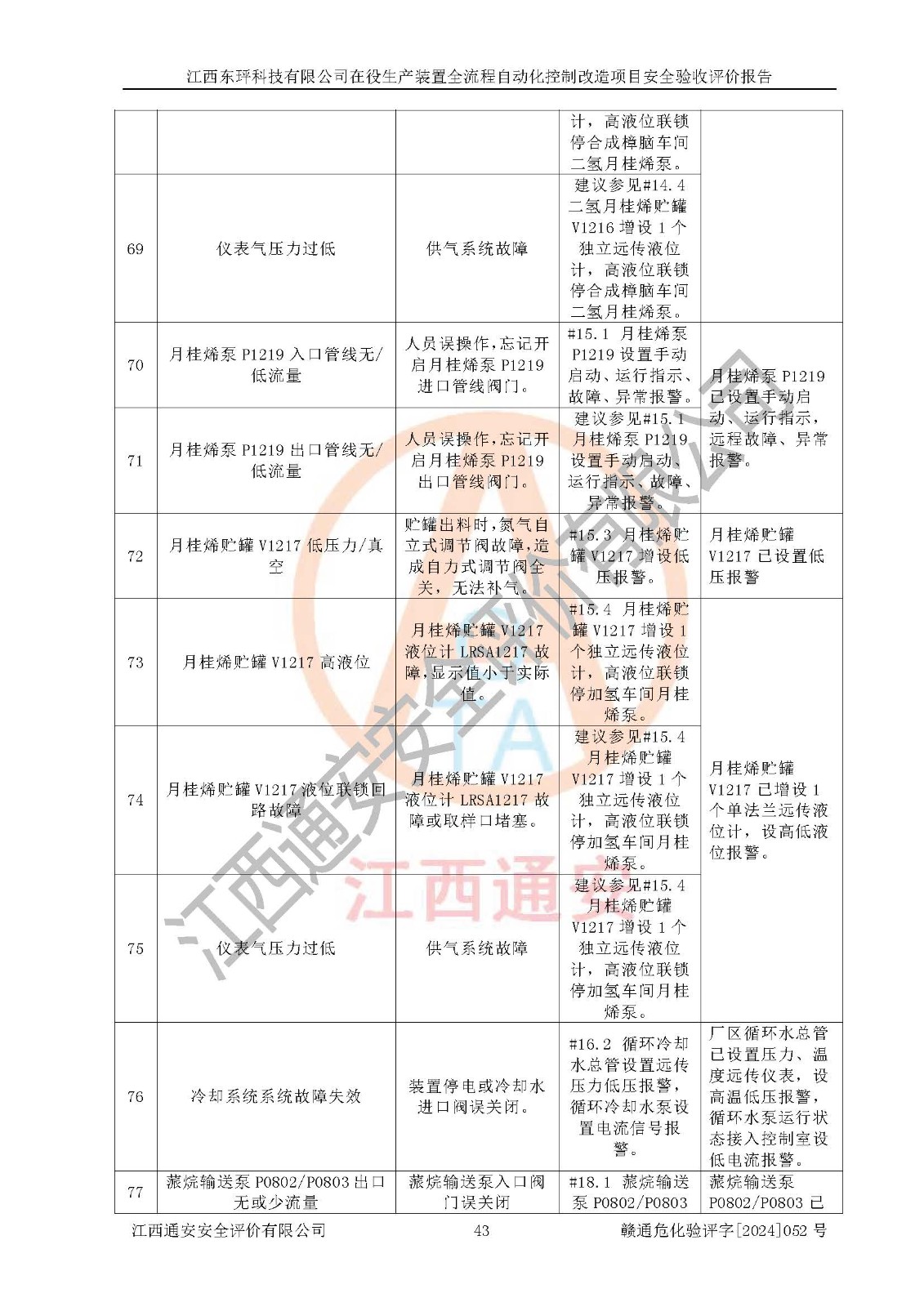

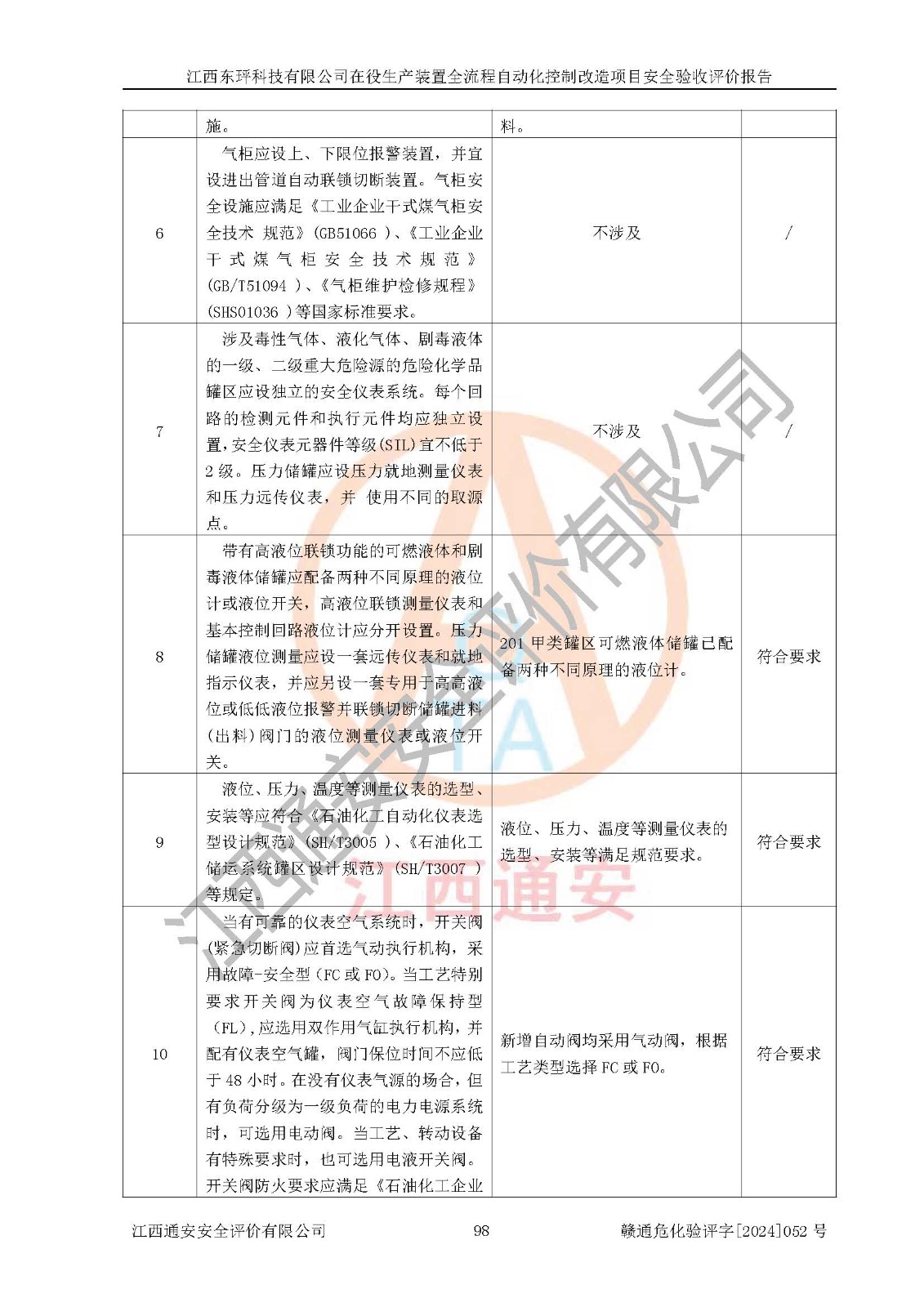

勘察現場發現的問題及安全對策措施 | 序號現場存在的問題安全對策措施1103熱異構車間二氫月桂烯中間槽V0506、月桂烯中間槽V0507進料管未設置聯鎖切斷閥門;103熱異構車間二氫月桂烯中間槽V0506、月桂烯中間槽V0507進料管應設置聯鎖切斷閥門。2201罐區甲醇泵P1208未增設遠傳故障、異常報警;201罐區甲醇泵P1208應增設電流故障、異常報警。3201罐區雙萜烯未設置定量裝車系統。201罐區雙萜烯應設置定量裝車系統。
| ||||||

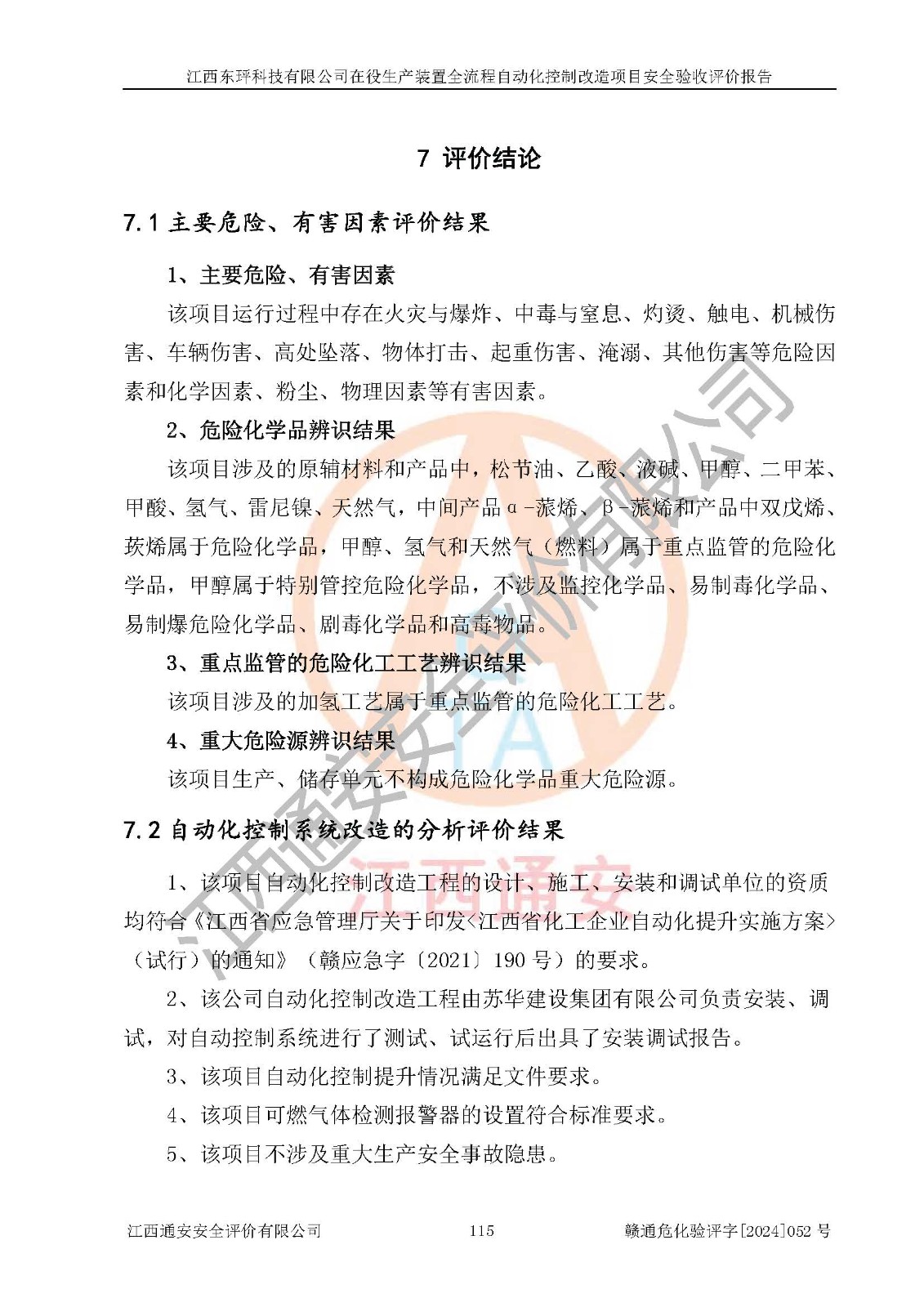

評價結論 | 江西睿達新能源科技有限公司在役生產裝置自動化控制改造設計方案中提出的控制措施已得到落實,自動化控制系統設置情況與設計方案一致,滿足《江西省應急管理廳關于印發<江西省化工企業自動化提升實施方案>(試行)的通知》(贛應急字〔2021〕190號)的要求,具備自動化控制改造工程竣工驗收條件。 | ||||||
勘察現場工作時間 | 2024年10月11日 | 報告提交時間 | 2025年4月 | ||||
勘察現場人員 | 宋 明、周金鵬 | ||||||

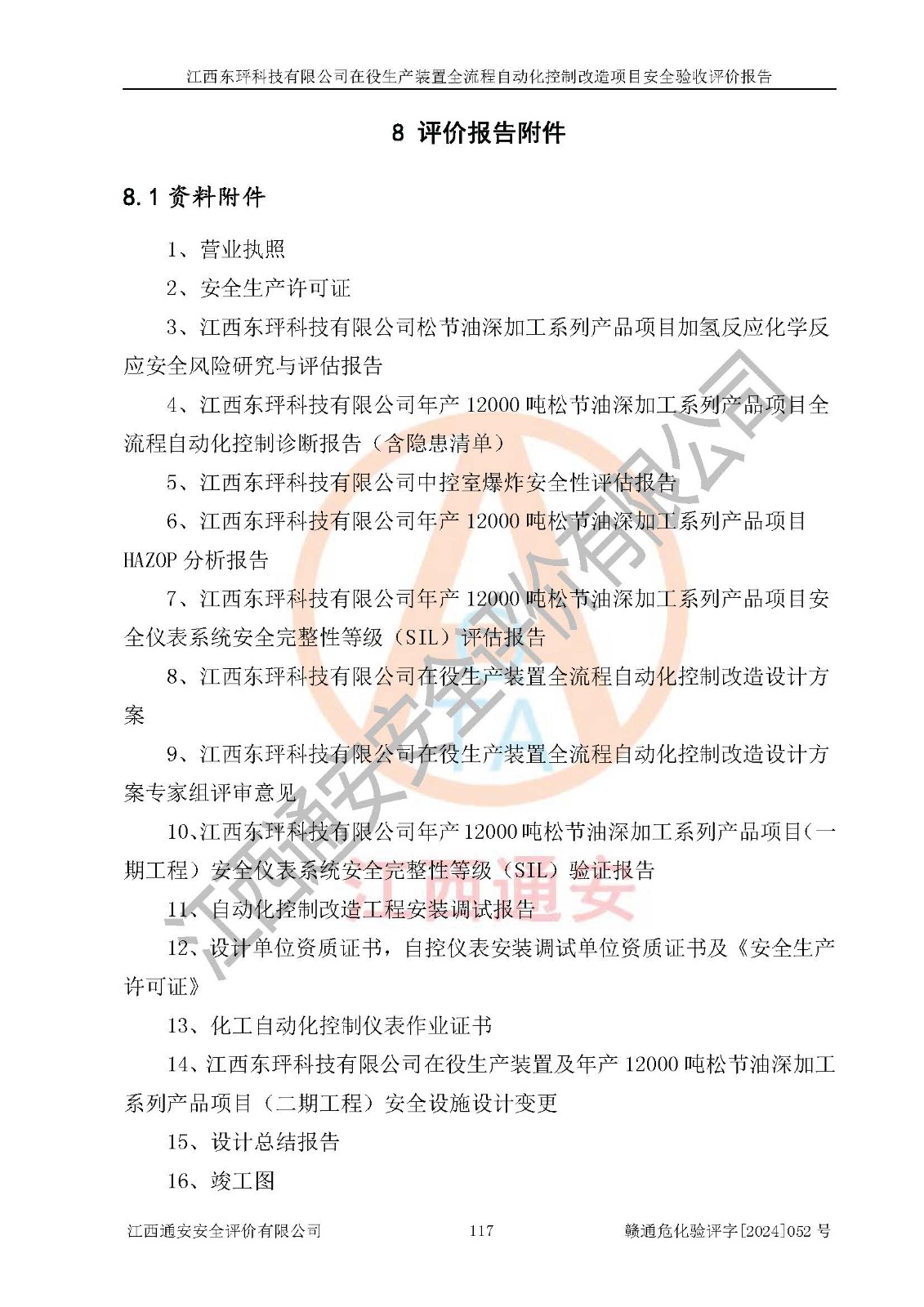

現場照片 | |||||||
被評價單位 信息反饋情況 | 滿 意 |
